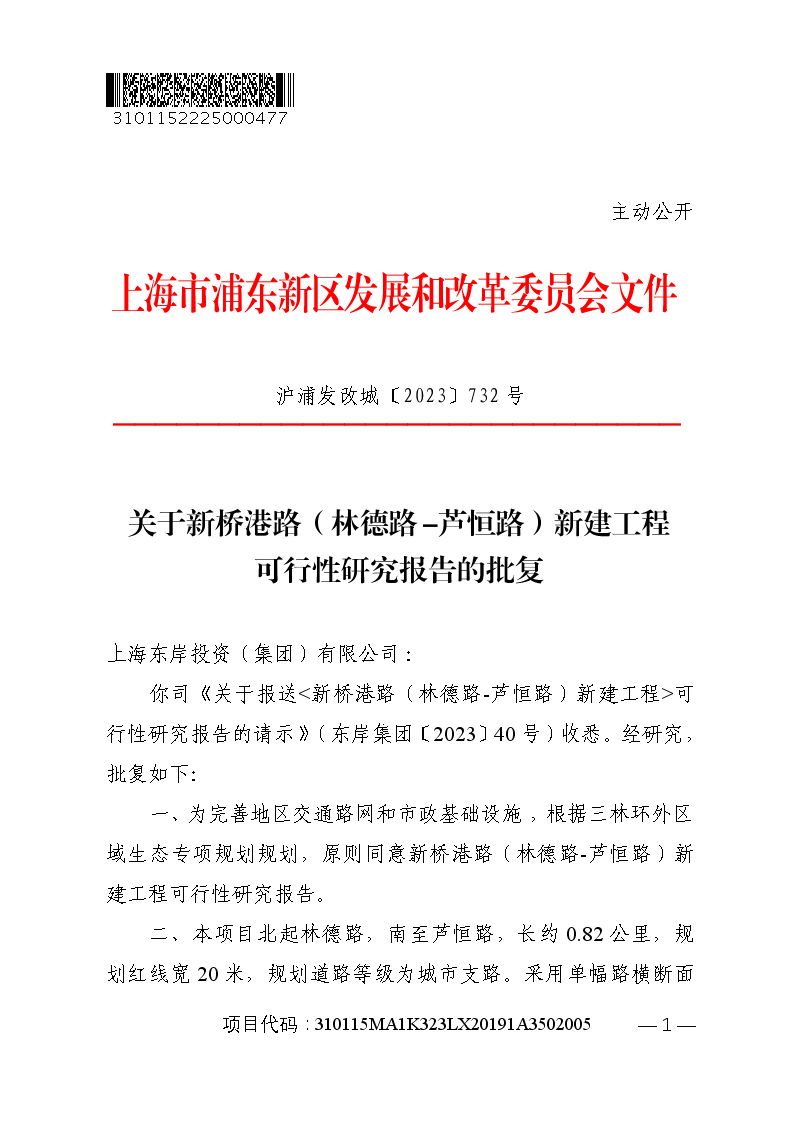

关于新桥港路(林德路-芦恒路)新建工程可行性研究报告的批复
索引号 | SY-310115-2023-04538 |
文件编号 | 沪浦发改城〔2023〕732号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2023-08-10 |
上海东岸投资(集团)有限公司:
你司《关于报送<新桥港路(林德路-芦恒路)新建工程>可行性研究报告的请示》(东岸集团〔2023〕40号)收悉。经研究,批复如下:
一、为完善地区交通路网和市政基础设施,根据三林环外区域生态专项规划规划,原则同意新桥港路(林德路-芦恒路)新建工程可行性研究报告。
二、本项目北起林德路,南至芦恒路,长约0.82公里,规划红线宽20米,规划道路等级为城市支路。采用单幅路横断面布置形式。
三、主要建设内容是:道路工程、雨污水排管工程,及绿化、照明、交通标志标线等附属工程,以及征地(约2.84亩集体土地)等前期工作。道路设计荷载为BZZ-100型标准轴载,采用沥青混凝土路面结构。
四、在下阶段工作中,应根据评审意见,结合沿线开发、现状地形、交通组织等,深入研究道路总体设计方案,进一步优化完善道路纵断面、横断面、路基路面、挡墙及交叉口等设计,注重处理好与相邻道路等的衔接。箱涵、公交站点等设置应进一步向有关部门征询落实。
五、排水工程采用雨、污分流的排水体制。下阶段应根据地区规划及排水专项规划,进一步优化完善工程方案,落实雨、污水出路。
六、本项目属于浦东新区重点区域开发范围的政府投资项目,工程建设、资金拨付、资产登记和后续管理应按照《浦东新区重点区域开发政府投资项目建设管理实施办法》相关要求执行。项目竣工验收后,所形成的各项资产权属单位为上海市浦东新区建设和交通委员会。
七、本项目总投资5144万元,其中工程建设费4306万元(建安费3551万元,独立费436万元,预备费319万元),前期费838万元(征地补偿费158万元,其他及不可预见费8万元,环境综合整治费672万元)。所需资金中,工程建设费4306万元,按照浦东新区城市基础设施配套费有关规定安排;环境综合整治费672万元由专项列支,其余前期费166万元,由新区财力安排。
八、本项目建设工期9个月。
九、本批复有效期24个月。
接文后,请严格按照《政府投资条例》的规定开展后续各项工作,严格按照本批复的内容及投资估算控制初步设计,加强项目管理,确保项目依法合规有序实施。
特此批复。
附件:
1. 新桥港路(林德路-芦恒路)新建工程投资估算表
2. 新桥港路(林德路-芦恒路)新建工程绩效目标表
上海市浦东新区发展和改革委员会
2023年8月2日
附件1
新桥港路(林德路-芦恒路)新建工程投资估算表
序号 |
名称 |
金额(万元) |
一 |
工程建设费 |
4306 |
1 |
建安费 |
3551 |
1.1 |
道路工程 |
1882 |
1.2 |
排水工程 |
1384 |
1.3 |
附属工程 |
285 |
2 |
其他费 |
436 |
2.1 |
三通一平 |
36 |
2.2 |
前期工作费 |
36 |
2.3 |
设计费 |
117 |
2.4 |
施工图预算编制费 |
12 |
2.5 |
勘察费 |
28 |
2.6 |
监理费 |
112 |
2.7 |
建设管理费 |
90 |
2.8 |
交通配合费 |
5 |
3 |
工程预备费 |
319 |
二 |
前期费 |
838 |
1 |
征地补偿费 |
158 |
2 |
管理及不可预见费 |
8 |
3 |
环境综合整治费 |
672 |
三 |
总投资 |
5144 |
附件2
新桥港路(林德路-芦恒路)新建工程绩效目标表
项目名称 |
新桥港路(林德路-芦恒路)新建工程 |
|||
建设投资 (万元) |
5144 |
|||
政府出资 (万元) |
5144 |
|||
总体目标 |
完善区域路网结构和市政配套设施,推动周边开发建设。 |
|||
绩效指标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出指标 |
数量指标 |
工程实施长度 |
约0.82公里 |
|
道路红线宽度 |
20米 |
|||
质量指标 |
竣工验收情况 |
一次验收合格率100% |
||
建设达标情况 |
满足道路设计规范要求 |
|||
时效指标 |
建设工期 |
9个月 |
||
成本指标 |
工程投资 控制情况 |
按批准概算控制 |
||
效益指标 |
社会效益 指标 |
改善道路 通行环境 |
改善路网通行状况,提高行车舒适性,拓展道路景观功能。 |
|
可持续 影响指标 |
持续满足道路 使用者及周围 居民的要求 |
持续满足 |
||
满意度指标 |
服务对象 满意度指标 |
市民满意度 |
90%以上 |
