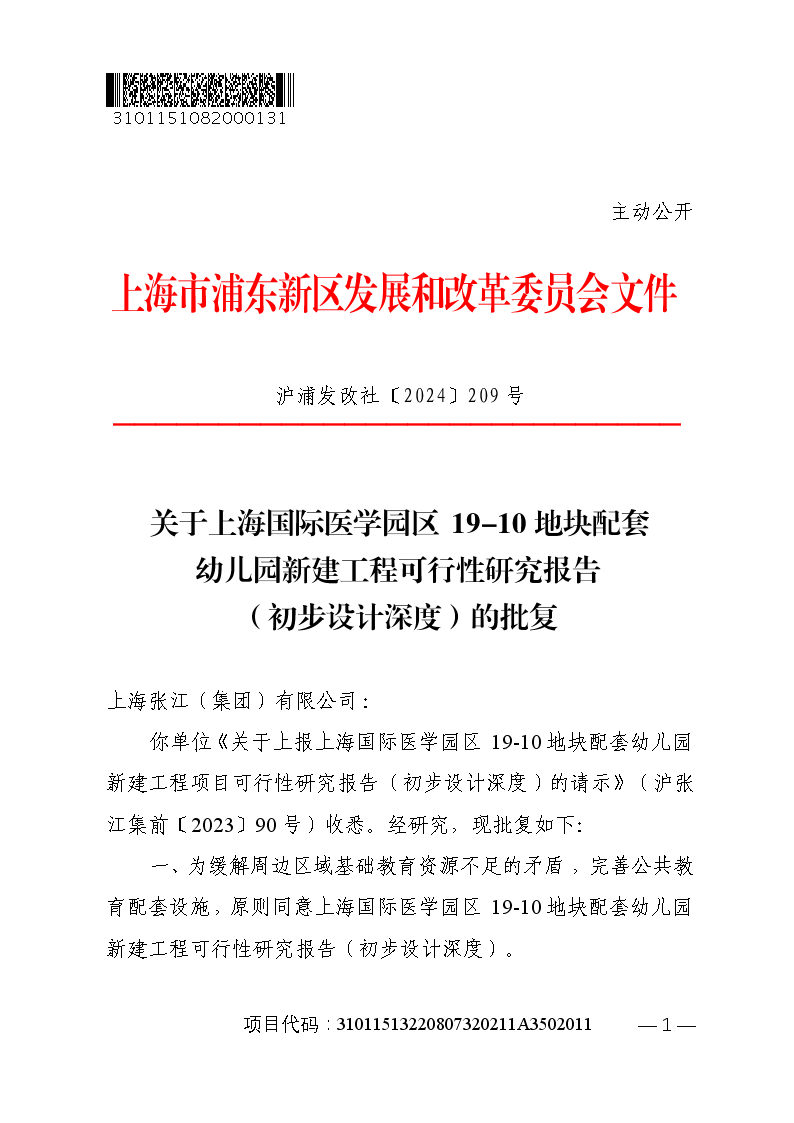

关于上海国际医学园区19-10地块配套幼儿园新建工程可行性研究报告(初步设计深度)的批复
索引号 | SY-310115-2024-01173 |
文件编号 | 沪浦发改社〔2024〕209号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2024-03-12 |
上海张江(集团)有限公司:
你单位《关于上报上海国际医学园区19-10地块配套幼儿园新建工程项目可行性研究报告(初步设计深度)的请示》(沪张江集前〔2023〕90号)收悉。经研究,现批复如下:
一、为缓解周边区域基础教育资源不足的矛盾,完善公共教育配套设施,原则同意上海国际医学园区19-10地块配套幼儿园新建工程可行性研究报告(初步设计深度)。
二、本项目选址于上海市浦东新区国际医学园区PDP0-1501单元19-10地块,东至19-11地块,南至规划望江南路,西至规划百合花路,北至 19-11 地块,规划用地面积为6489.10 平方米(以实测为准)。
三、本项目按15班规模设置。主要建设内容为:
1. 新建1幢幼儿园主楼,以及地下停车库、垃圾房、变电房等配套设施。总建筑面积为8610.57平方米,其中地上建筑面积为6247.87平方米,地下建筑面积为2362.70平方米。
2. 新建室外活动场地、道路、绿化、围墙、总体管线等配套室外总体设施。
四、总体设计
1. 原则同意总平面布置。
2. 出入口及停车位:在西侧百合花路上设幼儿园主出入口,在南侧望江南路上设消防应急出入口。项目设机动车固定停车位46个(地上1个,地下45个),临时停车位9个(地下)。
3. 市政配套:采用2路10kV电源供电,供电总容量为630kVA;从望江南路、百合花路市政给水管各引入一路DN200给水管,作为生活和消防水源;室内采用污废分流,室外采用雨污分流,污水、雨水分别排入市政污水和雨水管网;燃气从望江南路市政燃气气源点引入。
五、工程设计
(一)建筑
各单体建筑物设计使用年限50年。幼儿园主楼建筑高度为15米。地上耐火等级为二级,地下耐火等级为一级。屋面和地下室防水等级为一级。
(二)结构
各建筑单体采用框架结构,幼儿园主楼和地下车库抗震设防类别为重点设防类,垃圾房和变电房抗震设防类别为标准设防类,抗震设防烈度为7度。幼儿园主楼和地下车库结构安全等级为一级,采用桩筏基础,地基基础设计等级为乙级;垃圾房和变电房结构安全等级为二级,采用天然基础,地基基础设计等级为丙级。
(三)机电设备工程
给水及消防系统:地下一层和地上一层采用市政管网直接供水,二~三层采用变频加压供水。生活水泵房设于地下车库内,内设变频加压泵和水箱。消防系统包括室内外消火栓系统、自动喷水灭火系统等。消防水泵房设于地下车库内,内设消火栓、喷淋系统泵组。食堂采用太阳能+辅助燃气热水系统,其他部位热水采用电热水器供应。
强电:在基地东侧设置变配电房,配置2台315kVA主变压器。
弱电:主要包括综合布线系统、通信网络系统、有线电视系统、广播系统、安防系统等。
暖通:采用冷暖型分体式空调(预留安装条件);地下车库、水泵房、配电间、弱电间、卫生间等采用机械排风,厨房设排油烟系统;地上建筑采用自然排烟和机械排烟,地下车库设机械排烟系统。
(四)其他
光伏工程在项目中预留50%屋顶面积安装光伏设施。
有关管理、配套部门及专家的其他意见,请在下阶段认真研究、吸收。
六、本项目概算总投资6165.64万元,其中工程费用5186.23万元,工程建设其他费用685.81万元,预备费293.60万元。建设资金由新区城市基础设施配套费按2800元/平方米标准安排,不足部分由新区财力解决。建成之后,资产无条件移交给区教育部门。
七、本项目建设工期为22个月。
请严格按照《政府投资条例》规定,抓紧落实开工条件及其他后续各项工作。加强项目监督管理,严格控制项目投资,保障施工质量和安全,确保项目依法合规有序实施。
特此批复。
附件:
1. 投资概算表
2. 政府投资项目绩效目标表
上海市浦东新区发展和改革委员会
2024年3月7日
附件1
投资概算表
序号 |
费用名称 |
金额(万元) |
一 |
工程费用 |
5186.23 |
1 |
建筑安装工程费用 |
4606.87 |
2 |
设备及其他工程 |
361.93 |
3 |
室外工程 |
217.43 |
二 |
其他费用 |
685.81 |
1 |
前期工作费 |
51.86 |
2 |
三通一平、临水临电费 |
51.86 |
3 |
代建单位管理费 |
132.15 |
4 |
工程建设监理费 |
149.86 |
5 |
工程勘察费 |
41.49 |
6 |
工程设计费 |
155.00 |
7 |
施工图预算编制费 |
15.50 |
8 |
市政配套费 |
49.14 |
9 |
人防易地建设费 |
18.95 |
10 |
道口开设费 |
20.00 |
三 |
预备费 |
293.60 |
合计 |
6165.64 |
附件2
政府投资项目绩效目标表
项目名称 |
上海国际医学园区19-10地块配套幼儿园新建工程 |
|||
项目总投资(万元) |
6165.64 |
|||
政府出资(万元) |
6165.64 |
|||
总体目标 |
为合理配置教育设施,缓解地区基础教育资源紧张压力,计划在22个月内完成上海国际医学园区19-10地块配套幼儿园新建工程,总建筑面积8610.57平方米。确保施工质量达到优质工程标准,投资不超概算。 |
|||
绩效指标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出指标 |
数量指标 |
办学规模 |
15班 |
|
工程规模 |
用地面积6489.10平方米,总建筑面积8610.57平方米。 |
|||
质量指标 |
项目合格率 |
100% |
||
时效指标 |
建设工期 |
22个月 |
||
成本指标 |
投资控制 |
按批准概算控制 |
||
效益指标 |
社会效益指标 |
满足周边居民子女就近入园要求 |
持续满足 |
|
生态效益指标 |
环保措施 |
环保验收通过 |
||
可持续影响指标 |
项目建设遵循可持续发展原则 |
有助于教育事业可持续发展 |
||
满意度指标 |
服务对象满意度指标 |
幼儿、家长满意度 |
满意度90%以上 |
|
教职工满意度 |
满意度90%以上 |
