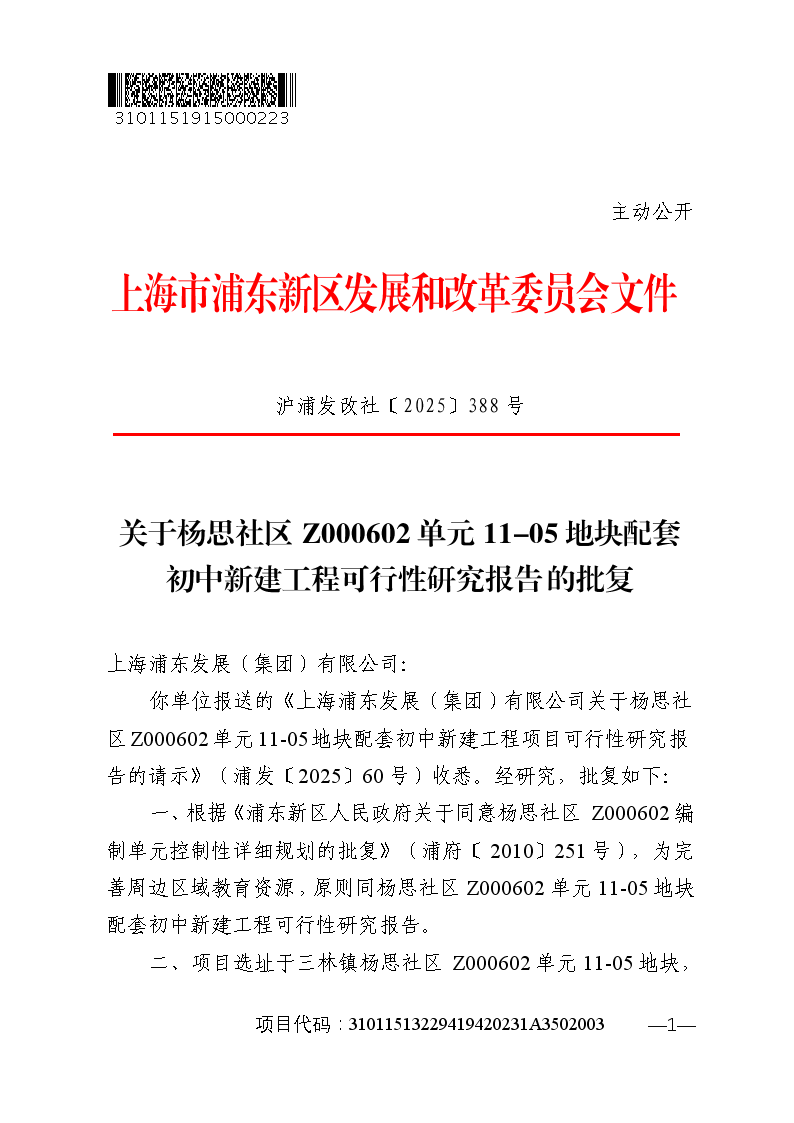

关于杨思社区Z000602单元11-05地块配套初中新建工程可行性研究报告的批复

索引号 SY-310115-2025-01841
文件编号 沪浦发改社〔2025〕388号
发布机构 发改委
公开类别 主动公开
发布时间 2025-05-07

上海浦东发展(集团)有限公司:

你单位报送的《上海浦东发展(集团)有限公司关于杨思社区Z000602单元11-05地块配套初中新建工程项目可行性研究报告的请示》(浦发〔2025〕60号)收悉。经研究,批复如下:

一、根据《浦东新区人民政府关于同意杨思社区Z000602编制单元控制性详细规划的批复》(浦府〔2010〕251号),为完善周边区域教育资源,原则同杨思社区Z000602单元11-05地块配套初中新建工程可行性研究报告。

二、项目选址于三林镇杨思社区Z000602单元11-05地块,东至云台路,南至高青路,西至香樟苑,北至11-04地块。规划用地面积为29992.83平方米(以实测为准)。

三、该项目按32班规模设置。

四、主要建设内容为:新建1栋教学综合楼,以及地下车库、门卫、垃圾房、变电站等附属设施,同步实施室外运动场地、道路、绿化、围墙、管线等室外总体设施。新建总建筑面积27154.66平方米,其中地上建筑面积22445.47平方米,地下建筑面积4709.19平方米。

五、项目总投资50832.25万元,其中:建筑安装工程费用17157.57万元、工程建设其他费用1811.89万元、预备费948.47万元、土地前期费30914.32万元。所需建设资金由新区城市基础设施配套费按地上建筑面积2800元/平方米标准安排6284.73万元,其余由新区财力安排。建成之后,资产无条件移交给区教育部门。

六、本项目建设工期为30个月。

七、在下阶段工作中,应做好以下工作:

1. 请根据有关管理管理部门和专家意见,进一步优化完善建设方案,满足学校各项教学、活动功能要求,确保建成校舍符合相关规范要求。

2. 请加快落实建设条件,抓紧开展征收工作。

八、本批复有效期24个月。

接文后,请编制初步设计概算报我委审批,并严格按照《政府投资条例》等规定开展后续各项工作。

特此批复。



附件:

1. 投资概算表

2. 政府投资项目绩效目标表



上海市浦东新区发展和改革委员会

2025年5月6日



附件1

投资概算表

序号

项目

金额(万元)

建筑安装工程费

17157.57

1

地下部分

4498.15

2

教学综合楼

10687.05

3

门卫

43.37

4

垃圾房

28.64

5

变电站

59.83

6

变配电工程

240.00

7

室外总体工程

1600.53

工程建设其他费

1811.89

1

三通一平

171.58

2

建设单位管理费

324.68

3

前期工作费

171.58

4

设计费

450.97

5

勘察费

137.26

6

施工图预算编制费

45.10

7

工程监理费

431.72

8

市政配套费

79.00

预备费

948.47

土地前期费

30914.32

总投资

50832.25



附件2

政府投资项目绩效目标表

项目名称

杨思社区Z000602单元11-05地块配套初中新建工程

项目总投资

(万元)

50832.25

政府出资

(万元)

50832.25

总体目标

为进一步完善区域教育公共配套设施,计划在30个月内完成杨思社区Z000602单元11-05地块配套初中新建工程,总建筑面积27154.66平方米。确保施工质量达到优质工程标准,投资不超概算。

绩效

指标

一级指标

二级指标

三级指标

指标值

产出

指标

数量指标

建设用地面积

29992.83平方米

总建建筑面积

27154.66平方米

质量指标

项目合格率

100%

时效指标

建设工期

30个月

成本指标

投资控制

按批准概算控制。

效益

指标

社会效益

指标

满足周边居民子女就近入学需求

共设32个班

生态效益

指标

环保措施

环保验收通过

可持续影响指标

项目建设遵循可持续发展原则

有助于教育事业可持续发展

满意度

指标

服务对象

满意度指标

入学儿童及家长对教学环境满意度

满意度90%以上
