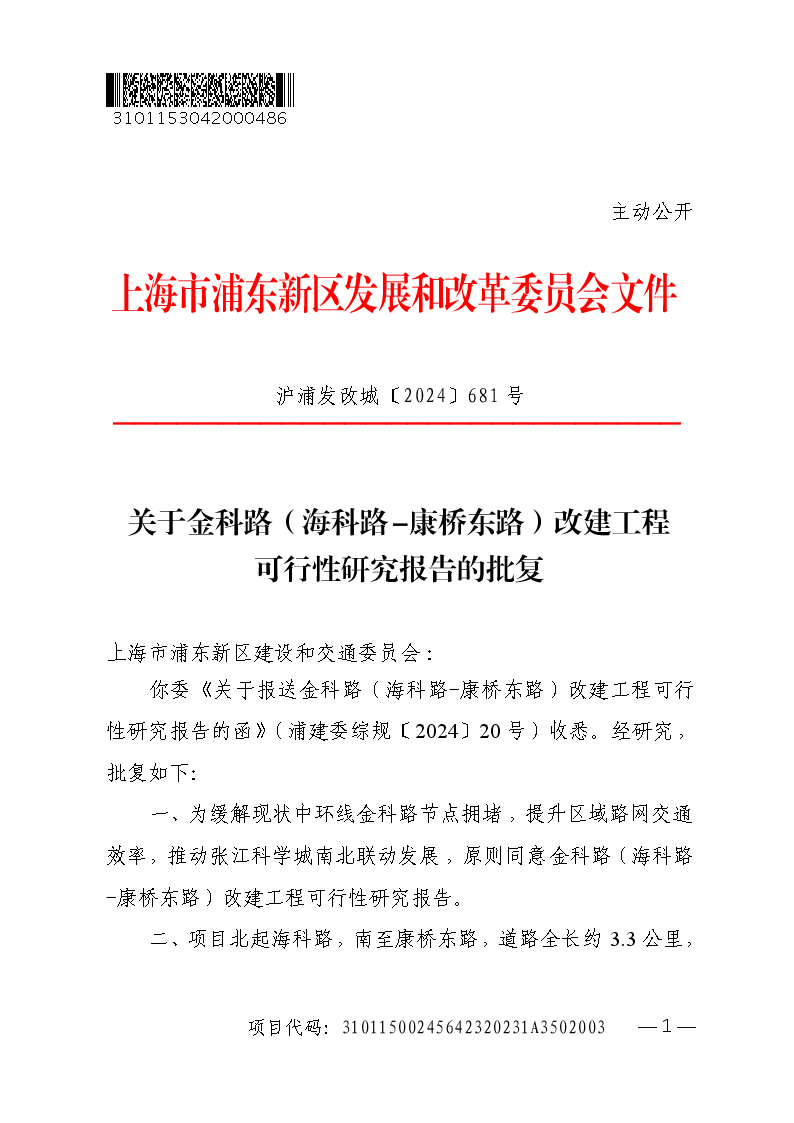

关于金科路(海科路-康桥东路)改建工程可行性研究报告的批复
索引号 | SY-310115-2024-04161 |
文件编号 | 沪浦发改城〔2024〕681号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2024-08-05 |
上海市浦东新区建设和交通委员会:
你委《关于报送金科路(海科路-康桥东路)改建工程可行性研究报告的函》(浦建委综规〔2024〕20号)收悉。经研究,批复如下:
一、为缓解现状中环线金科路节点拥堵,提升区域路网交通效率,推动张江科学城南北联动发展,原则同意金科路(海科路-康桥东路)改建工程可行性研究报告。
二、项目北起海科路,南至康桥东路,道路全长约3.3公里,海科路至华夏中路段规划红线宽度60米,华夏中路至康桥东路段规划红线宽度40米,规划道路等级为城市主干路,原则同意工可报告提出的海科路至华夏中路段道路横断面按照7快2慢三幅式断面布置,华夏中路至康桥东路段道路横断面按照6快2慢四幅式断面布置,局部横断面根据实际用地情况因地制宜建设。
三、项目主要建设内容:道路工程、桥梁工程、排水工程和绿化、照明、信号灯、交通标志标线等道路附属设施工程,以及前期征收动拆迁工程等。道路设计荷载为BZZ-100型标准轴载,海科路至华夏中路段设计速度为50公里/小时,华夏中路至康桥东路段设计速度为40公里/小时,路面采用沥青混凝土路面结构。
四、在下阶段工作中,应根据评审意见,结合区域控详规划、路网专项规划,其他专项规划等,深化道路总体设计并细化横断面、纵断面、路基路面设计、交叉口渠化等措施方案。综合考虑交通情况、周边地块、管线搬迁和建设工期等因素,妥善处理好与已建道路、拟建道路与规划道路的衔接,进一步优化道路工程总体方案。完善优化施工期间交通组织方案,避免废弃工程,合理节约工程投资。沿线公交站点设置、交通组织管理等应进一步向有关部门征询落实。
五、关于桥梁工程:原则同意改建拼宽小张家浜桥,采用刚接空心板梁结构,改造向阳河桥、小浦港桥等6座桥梁,在下阶段工作中,应根据评审意见,综合考虑道路总体设计、河道蓝线、现状情况等因素,进一步深化研究桥梁节点方案,优化跨径布置、桥梁结构等。
六、关于排水工程:原则同意排水工程采用雨、污分流的排水体制。在下阶段工作中,应根据评审意见,在排水专业规划基础上,优化深化排水设计方案,落实雨水、污水流向和出路,并处理好与已建、拟建工程的衔接。
七、关于前期动迁工作:本项目用地范围和工程实施范围一致,根据土地勘测定界报告,海科路至华夏中路段总共需要征收土地约89.82亩,全部为国有建设用地;华夏中路至康桥东路段总共需要征收土地约147.31亩,其中集体土地0.13亩,国有土地147.18亩;以及搬迁市政管线和绿化等设施。
八、本项目总投资为40381万元,其中工程投资26046万元(建安费21908万元,工程其他费2209万元,预备费1929万元);前期费14335万元(征地及土地补偿费4万元,市政管线及绿化搬迁费13513万元,其他和管理费135万元,不可预见费683万元)。所需费用由新区财力安排。
九、本项目建设工期24个月。
十、本批复有效期24个月。
十一、请严格按照本批复要求合理控制工程投资,在报审初步设计时,须同步将概算报我委审批。
接文后,请严格按照《政府投资条例》的规定开展后续各项工作,确保项目依法合规有序实施。
特此批复。
附件:
1. 金科路(海科路-康桥东路)改建工程投资估算表
2. 金科路(海科路-康桥东路)改建工程绩效目标表
上海市浦东新区发展和改革委员会
2024年7月30日
附件1
金科路(海科路-康桥东路)改建工程投资估算表
序号 |
名称 |
金额(万元) |
一 |
建安费 |
21908 |
1 |
道路工程 |
11279 |
2 |
桥梁工程 |
3877 |
3 |
排水工程 |
2230 |
4 |
附属工程 |
4291 |
5 |
临时工程 |
231 |
二 |
其他费 |
2209 |
1 |
三通一平费 |
110 |
2 |
勘察费 |
175 |
3 |
设计前期费 |
219 |
4 |
设计费 |
590 |
5 |
施工图预算编制费 |
59 |
6 |
监理费 |
536 |
7 |
代建管理费 |
365 |
8 |
交通纠察费 |
55 |
9 |
地铁监护费 |
100 |
三 |
工程预备费 |
1929 |
四 |
前期费 |
14335 |
1 |
征地及土地补偿费 |
4 |
2 |
市政管线及绿化搬迁费 |
13513 |
3 |
其他和管理费 |
135 |
4 |
不可预见费 |
683 |
五 |
建设项目总投资 |
40381 |
附件2
金科路(海科路-康桥东路)改建工程绩效目标表
项目名称 |
金科路(海科路-康桥东路)改建工程 |
|||
项目总投资(万元) |
40381 |
|||
政府出资(万元) |
40381 |
|||
总体目标 |
为缓解现状中环线金科路节点拥堵,提升区域路网交通效率,推动张江科学城南北联动发展。 |
|||
绩效指标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出指标 |
数量指标 |
工程规模 |
规划红线宽度40-60米,道路全长约3.3公里 |
|
质量指标 |
工程质量 |
按照城市主干路要求质量完成 |
||
时效指标 |
建设工期 |
建设工期24个月 |
||
成本指标 |
投资控制 |
按照批准概算控制 |
||
效益指标 |
经济效益指标 |
带动周边发展 |
有利于提升道路通行能力,满足区域产业发展 |
|
社会效益指标 |
改善周边居民出行 |
提高路网通行效率,改善市政市容面貌 |
||
生态效益指标 |
完善排水管网 |
规范区域内雨污水管道,完善排水体制,减少污染 |
||
满意度指标 |
服务对象满意度指标 |
公众满意度 |
>90% |
