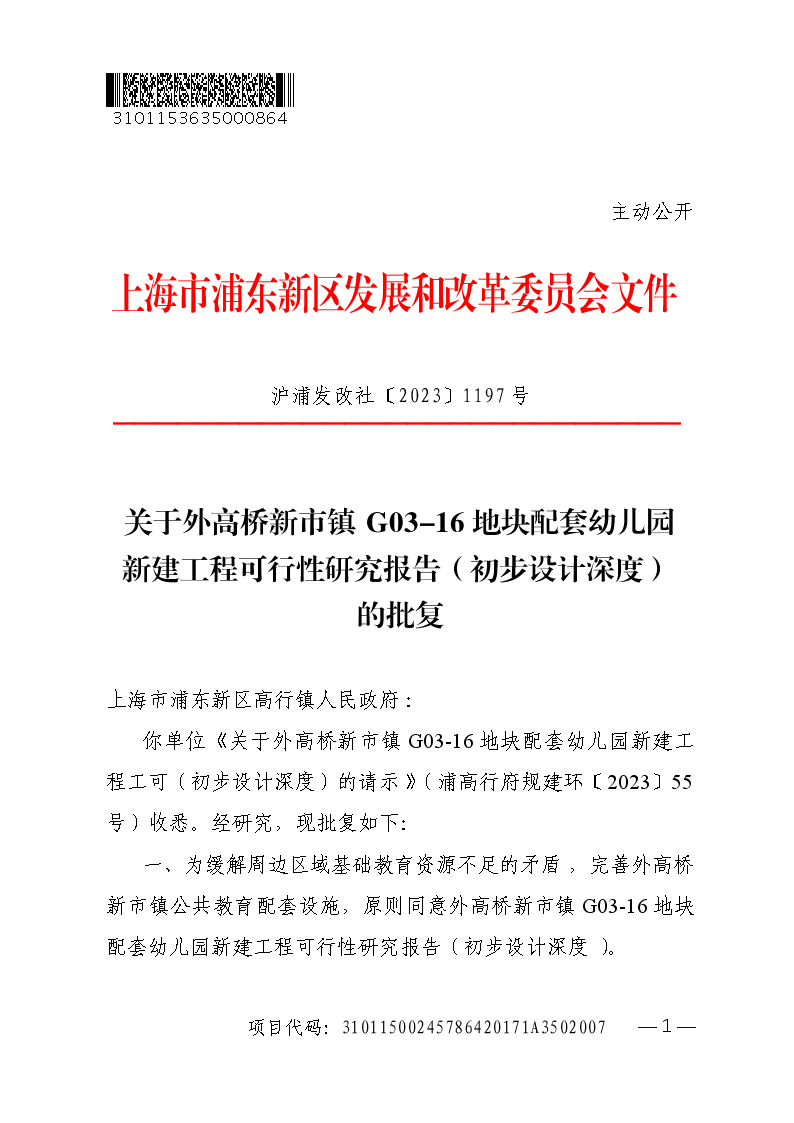

关于外高桥新市镇G03-16地块配套幼儿园新建工程可行性研究报告(初步设计深度)的批复
索引号 | SY-310115-2023-08068 |
文件编号 | 沪浦发改社〔2023〕1197号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2023-12-25 |
上海市浦东新区高行镇人民政府:
你单位《关于外高桥新市镇G03-16地块配套幼儿园新建工程工可(初步设计深度)的请示》(浦高行府规建环〔2023〕55号)收悉。经研究,现批复如下:
一、为缓解周边区域基础教育资源不足的矛盾,完善外高桥新市镇公共教育配套设施,原则同意外高桥新市镇G03-16地块配套幼儿园新建工程可行性研究报告(初步设计深度)。
二、本项目选址于上海市浦东新区外高桥新市镇G03-16地块,东、北至G03-06地块,南至思学路,西至高杰路,规划用地面积为6759.5平方米(以实测为准)。
三、本项目按15班规模设置。主要建设内容为:
1. 新建1幢地上3层的教学楼,以及地下停车库、门卫、垃圾房、变配电房等配套设施。总建筑面积为7665.22平方米,其中地上建筑面积为 5437.62 平方米,地下建筑面积为2227.60平方米。
2. 新建室外活动场地、道路、绿化、围墙、总体管线等配套设施。
四、总体设计
1. 原则同意总平面布置。
2. 出入口及停车位:在高杰路上设人行出入口和车行出入口,在思学路上设消防应急出入口。项目设机动车固定停车位42个(地上3个,地下39个),临时停车位8个(地下)。
3. 市政配套:采用两路10kV电源供电,供电总容量为630kVA;从高杰路、思学路市政给水管各引入一路DN300给水管,作为生活和消防水源;室内采用污废分流,室外采用雨污分流,污水、雨水分别排入高杰路市政污水和雨水管网;燃气从高杰路气源点引入。
五、工程设计
(一)建筑
各单体建筑物设计使用年限为50年,教学楼建筑高度为13.2米。地上耐火等级为二级,地下耐火等级为一级。屋面和地下室防水等级为一级。
(二)结构
各建筑单体采用框架结构,教学楼和地下车库抗震设防类别为重点设防类,门卫、变配电房和垃圾房抗震设防类别为标准设防类。教学楼和地下车库结构安全等级为一级,采用桩筏基础,地基基础设计等级为乙级;门卫、变电站和垃圾房结构安全等级为二级,采用天然基础,地基基础设计等级为丙级。
(三)机电设备工程
给水及消防系统:地下一层和地上一层采用市政管网直接供水,二层及以上采用加压供水。生活泵房设于地下车库内,内设变频加压泵和水箱。厨房热水采用太阳能热水器供给。消防系统包括室内外消火栓系统、自动喷水灭火系统等。
强电:在基地东侧设置变配电房,配置2台315kVA主变压器。
弱电:主要包括综合布线系统、通信网络系统、有线电视系统、广播系统、安防系统等。
暖通:采用冷暖型分体式空调(预留安装条件);地下车库、水泵房、配电间、弱电间、卫生间等采用机械排风,厨房设排油烟系统;地上建筑采用自然排烟,地下车库设机械排烟系统、机械补风系统。
(四)应急避难
项目融入建设III类固定短期应急避难场所。
(五)其他
光伏工程在项目中预留50%屋顶面积安装光伏设施。有关管理、配套部门及专家的其他意见,请在下阶段认真研究、吸收。建议结合规划单元内人口结构和实际入托需求等,进一步研究幼儿班、托儿班的配比。
六、本项目概算总投资5794.67万元,其中工程费用4877.93万元,工程建设其他费用640.80万元,预备费275.94万元。建设资金由新区城市基础设施配套费按2800元/平方米标准安排,不足部分由新区财力解决。建成之后,资产无条件移交给区教育部门。
七、本项目建设工期为17个月。
请严格按照《政府投资条例》规定,抓紧落实开工条件及其他后续各项工作。加强项目监督管理,严格控制项目投资,保障施工质量和安全,确保项目依法合规有序实施。
特此批复。
附件:
1. 投资概算表
2. 政府投资项目绩效目标表
上海市浦东新区发展和改革委员会
2023年12月21日
附件1
投资概算表
序号 |
费用名称 |
金额(万元) |
一 |
工程费用 |
4877.93 |
1 |
幼儿园主楼 |
4264.63 |
2 |
辅助用房 |
217.66 |
3 |
室外总体工程 |
395.64 |
二 |
其他费用 |
640.80 |
1 |
前期工作费 |
48.78 |
2 |
三通一平、临水临电费 |
48.78 |
3 |
代建单位管理费 |
125.36 |
4 |
工程建设监理费 |
141.95 |
5 |
工程勘察费 |
39.02 |
6 |
工程设计费 |
146.34 |
7 |
施工图预算编制费 |
14.63 |
8 |
市政配套费 |
59.14 |
9 |
人防异地建设费 |
16.80 |
三 |
预备费 |
275.94 |
合计 |
5794.67 |
附件2
政府投资项目绩效目标表
项目名称 |
外高桥新市镇G03-16地块配套幼儿园新建工程 |
|||
项目总投资(万元) |
5794.67 |
|||
政府出资(万元) |
5794.67 |
|||
总体目标 |
为合理配置教育设施,缓解地区基础教育资源紧张压力,计划在17个月内完成外高桥新市镇G03-16地块配套幼儿园新建工程。确保施工质量达到优质工程标准,投资不超概算。 |
|||
绩效指标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出指标 |
数量指标 |
办学规模 |
15班 |
|
工程规模 |
用地面积6759.5平方米,总建筑面积7665.22平方米。 |
|||
质量指标 |
项目合格率 |
100% |
||
时效指标 |
建设工期 |
17个月 |
||
成本指标 |
投资控制 |
按批准概算控制 |
||
效益指标 |
社会效益指标 |
满足周边居民子女就近入园要求 |
持续满足 |
|
生态效益 指标 |
环保措施 |
环保验收通过 |
||
可持续影响指标 |
项目建设遵循可持续发展原则 |
有助于教育事业可持续发展 |
||
满意度指标 |
服务对象满意度指标 |
幼儿、家长满意度 |
满意度90%以上 |
|
教职工满意度 |
满意度90%以上 |
