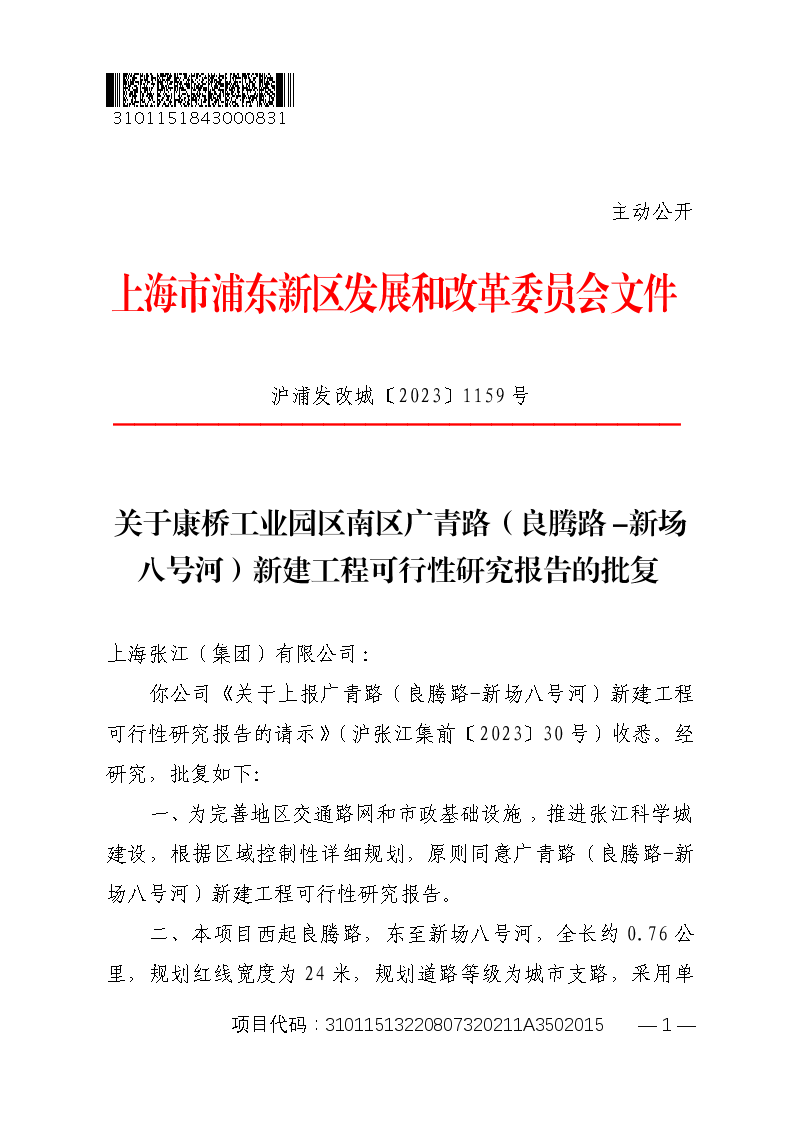

关于康桥工业园区南区广青路(良腾路-新场八号河)新建工程可行性研究报告的批复
索引号 | SY-310115-2023-07835 |
文件编号 | 沪浦发改城〔2023〕1159号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2023-12-08 |
上海张江(集团)有限公司:
你公司《关于上报广青路(良腾路-新场八号河)新建工程可行性研究报告的请示》(沪张江集前〔2023〕30号)收悉。经研究,批复如下:
一、为完善地区交通路网和市政基础设施,推进张江科学城建设,根据区域控制性详细规划,原则同意广青路(良腾路-新场八号河)新建工程可行性研究报告。
二、本项目西起良腾路,东至新场八号河,全长约0.76公里,规划红线宽度为24米,规划道路等级为城市支路,采用单幅路横断面布置形式。
三、主要建设内容是:道路工程、桥梁工程、雨污水排管工程及绿化、照明、信号灯、交通标志标线等附属工程,以及管线搬迁等前期工作。道路设计荷载BZZ-100型标准轴载,桥梁设计荷载城-B级,新建道路采用沥青混凝土路面结构。
四、在下阶段工作中,应根据评估意见,结合地区规划和开发情况、路网规划、交通流量分析及交通组织等,深入研究道路总体设计方案,进一步优化完善横纵断面、浜塘处理、交叉口设计等,处理好与拟建道路、河道等衔接。公交站点设置应进一步向有关部门征询落实。
五、关于桥梁工程:原则同意工可报告中提出的新建周北二河桥与新场八号河桥2座桥梁,均采用空心板梁上部结构。在下阶段工作中,应根据评估意见,结合道路总体设计,优化桥梁结构方案。河道蓝线、桥梁桥底标高等应进一步向有关部门征询确认。
六、排水工程采用雨、污分流的排水体制。下阶段应根据地区规划及排水专项规划,进一步优化完善工程方案,落实雨、污水出路。
七、根据项目房屋土地权属调查报告,结合现状情况,本项目前期工作主要是:征收及收回土地约28.95亩,其中集体土地约26.28亩,国有土地约2.67亩,实施管线搬迁等工作。
八、本项目总投资7150万元,其中工程建设费5804万元(建安费4941万元,其他费587万元,预备费276万元),前期费1346万元(征地补偿费1231万元,管线搬迁费44万元,其他及不可预见费71万元)。所需资金由新区财力安排。
九、本项目属于浦东新区重点区域开发范围的政府投资项目,工程建设、资金拨付、资产登记和后续管理应按照《浦东新区重点区域开发政府投资项目建设管理实施办法》相关要求执行。所需资金列入上海市浦东新区建设和交通委员会年度政府投资计划;项目竣工验收后,所形成的各项资产权属单位为上海市浦东新区建设和交通委员会。
十、本项目建设工期12个月。
十一、本批复有效期24个月。
接文后,请严格按照《政府投资条例》的规定开展后续各项工作,严格按照本批复的内容及投资估算控制初步设计,加强项目管理,确保项目依法合规有序实施。
特此批复。
附件:
1. 广青路(良腾路-新场八号河)新建工程投资估算表
2. 广青路(良腾路-新场八号河)新建工程绩效目标表
上海市浦东新区发展和改革委员会
2023年12月7日
附件1
广青路(良腾路-新场八号河)新建工程投资估算表
序号 |
名称 |
金额(万元) |
一 |
工程建设费 |
5804 |
1 |
建安费 |
4941 |
1.1 |
道路工程 |
2465 |
1.2 |
桥梁工程 |
1172 |
1.3 |
排水工程 |
1033 |
1.4 |
附属工程 |
271 |
2 |
其他费 |
587 |
2.1 |
场地准备费 |
49 |
2.2 |
前期工作费 |
49 |
2.3 |
设计费 |
162 |
2.4 |
施工图预算编制费 |
16 |
2.5 |
勘察费 |
40 |
2.6 |
监理费 |
144 |
2.7 |
建设单位管理费 |
122 |
2.8 |
交通纠察费 |
5 |
3 |
工程预备费 |
276 |
二 |
前期费 |
1346 |
1 |
征地补偿费 |
1231 |
2 |
管线搬迁费 |
44 |
3 |
管理费 |
7 |
4 |
不可预见费 |
64 |
三 |
总投资 |
7150 |
附件2
广青路(良腾路-新场八号河)新建工程绩效目标表
项目名称 |
广青路(良腾路-新场八号河)新建工程 |
|||
项目建设投资 (万元) |
7150 |
|||
政府出资 (万元) |
7150 |
|||
总体目标 |
完善区域路网结构,完善市政配套设施建设,推动周边地块开发建设。 |
|||
绩效指标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出指标 |
数量指标 |
工程实施长度 |
0.76公里 |
|
道路红线宽度 |
24米 |
|||
质量指标 |
竣工验收情况 |
一次验收合格率100% |
||
建设达标情况 |
满足道路设计规范要求 |
|||
时效指标 |
建设工期 |
12个月 |
||
成本指标 |
工程投资控制情况 |
按批准概算控制 |
||
效益指标 |
社会效益 指标 |
改善道路通行环境 |
改善路网通行状况,提高行车舒适性,拓展道路景观功能 |
|
可持续 影响指标 |
持续满足道路使用者要求及周围居民的要求 |
持续满足 |
||
满意度指标 |
服务对象 满意度指标 |
市民满意度 |
90%以上 |
