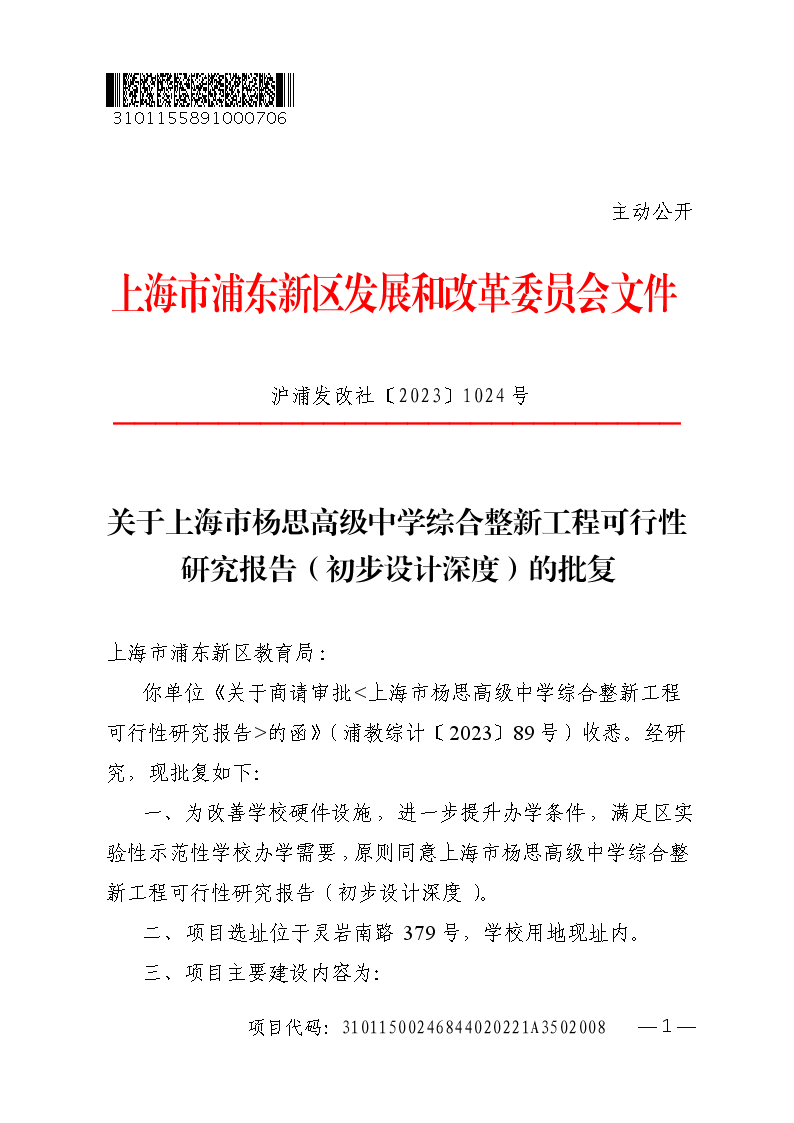

关于上海市杨思高级中学综合整新工程可行性研究报告(初步设计深度)的批复
索引号 | SY-310115-2023-06992 |
文件编号 | 沪浦发改社〔2023〕1024号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2023-10-31 |
上海市浦东新区教育局:
你单位《关于商请审批<上海市杨思高级中学综合整新工程可行性研究报告>的函》(浦教综计〔2023〕89号)收悉。经研究,现批复如下:
一、为改善学校硬件设施,进一步提升办学条件,满足区实验性示范性学校办学需要,原则同意上海市杨思高级中学综合整新工程可行性研究报告(初步设计深度)。
二、项目选址位于灵岩南路379号,学校用地现址内。
三、项目主要建设内容为:
1. 学校现状建筑综合整新,涉及建筑面积18757平方米。
2. 教学楼、实验楼、综合楼、艺体楼和辅助楼结构加固,涉及建筑面积18642平方米。
3. 教学楼、实验楼和综合楼加建电梯,机电设备整新。
4. 室外总体配套设施整新。
四、工程设计
(一)建筑
1. 调整学校部分用房功能:增加2间普通教室、2间实验室、3间实验室/教室辅房、1间卫生保健室、2间学生卫生间,增设图书阅览室,增加接待室面积和设备用房面积,减少2间机动教室、10间行政/教师办公室,减少学生宿舍面积。调整后,教学及教学辅助用房使用面积6321平方米,办公用房使用面积764平方米,生活用房使用面积1632平方米,学生宿舍使用面积1472平方米。
2. 屋面及外墙翻新:拆除原有屋面彩钢板、屋架、防水卷材层,新做水泥砂浆找平层、保温层、保护层,铺设防水卷材上翻至女儿墙上檐口,面层铝基涂料保护层;铲除原有外墙面砖,新做粉刷层、网格布,外墙新做真石漆。
3. 室内整新:室内地面、墙面、顶面原有装饰拆除、整新。
4. 门、窗和扶手更换:拆除原窗户,新装断桥隔热玻璃窗;拆除原木门,新装成品套装门和彩铝门;拆除楼梯间原有扶手,新安装方钢木扶手。
5. 加建电梯:教学楼、实验楼、综合楼新增电梯井道、安装电梯。
6. 出入口更新:室外门头干挂花岗岩,围墙花岗岩、方钢围栏翻新,自动伸缩门更新。
7. 室外运动场地修缮:室外运动场地整体面层更换,基础修缮,围网更换。
8. 司令台整新:花岗岩面层更换,不锈钢护栏更换。
9. 室外停车场地整新、绿化景观修复、室外道路修复、路灯更换、围墙整修等。
(二)结构
1. 教学楼、实验楼、综合楼和艺体馆为钢筋混凝土框架结构,主要加固方式为:对单向框架增设短肢剪力墙翼墙并对相应节点加固,对单跨框架增设短肢剪力墙翼墙,对轴压比不满足要求的框架柱增大截面,对不满足构造要求及承载力要求的框架梁粘贴碳纤维,对不满足跨高比、箍筋间距等构造要求的框架粘贴碳纤维U型箍,增设墙式粘滞阻尼器。抗震设防类别为乙类建筑(重点设防类),建筑结构安全等级为一级,抗震设防烈度为7度,后续使用年限为30年(A类建筑)。
2. 辅助楼为砌体结构(主要承重墙体为空斗墙),主要加固方式为:对空斗墙体灌浆,对所有墙体双面粉刷钢筋网片砂浆,同时在规范要求位置增设构造柱和圈梁加密钢筋。抗震设防类别为丙类建筑(标准设防类),建筑结构安全等级为二级,抗震设防烈度为7度,后续使用年限为30年(A类建筑),
(三)机电设备工程
1. 供电:接入一路10kV和一路0.4kV供电,容量分别为1250kVA和200kVA,合计容量1450kVA。
2. 强电:对变配电系统、强电线路、照明、开关、插座等进行更新。
3. 弱电:对弱电系统进行整新,包括综合布线、电信、校园广播、计算机网络、安防、周界防范、一卡通等。
4. 给排水:项目生活用水由灵岩南路引入的现状DN100生活给水管供给,消防水源由高青路、灵岩南路各新增一路DN200消防供水管。更换室内给水管和排水管,更换卫生间和宿舍盥洗室洁具、龙头等。
5. 消防:室内消火栓管网系统局部更新,消防箱、安全指示、应急照明更换,综合楼加设消防喷淋、烟感报警系统等。
(四)其他
有关管理、配套部门及专家的其他意见,请在下阶段认真研究、吸收。
五、本项目总投资概算8890.79万元,其中:建安工程费用7440.44万元、工程建设其他费用794.48万元、预备费411.75万元、过渡费244.12万元。所需建设资金由新区财力安排。
六、本项目建设工期为7个月。
请严格按照《政府投资条例》规定,抓紧落实开工条件及其他后续各项工作。加强项目监督管理,严格控制项目投资,保障施工质量和安全,确保项目依法合规有序实施。
特此批复。
附件:
1. 投资概算表
2. 政府投资项目绩效目标表
上海市浦东新区发展和改革委员会
2023年10月27日
附件1
投资概算表
序号 |
费用名称 |
金额(万元) |
一 |
建筑安装工程费用 |
7440.44 |
1 |
教学楼整新工程 |
2215.60 |
2 |
实验楼整新工程 |
1263.97 |
3 |
综合楼整新工程 |
1632.85 |
4 |
艺体楼整新工程 |
474.22 |
5 |
辅助楼整新工程 |
125.16 |
6 |
室外总体 |
1728.64 |
二 |
工程建设其他费用 |
794.48 |
1 |
前期工作费 |
74.40 |
2 |
勘察费 |
17.73 |
3 |
工程设计费 |
212.05 |
4 |
工程建设监理费 |
205.36 |
5 |
施工图预算编制费 |
21.21 |
6 |
代建单位管理费 |
169.64 |
7 |
市政配套费 |
47.20 |
8 |
现有建筑结构检测费 |
46.89 |
三 |
预备费 |
411.75 |
四 |
过渡费 |
244.12 |
1 |
家具、设备搬迁及搬入学校 设备改造费 |
185.02 |
2 |
苗木搬迁费 |
59.10 |
合计 |
8890.79 |
附件2
政府投资项目绩效目标表
项目名称 |
上海市杨思高级中学综合整新工程 |
|||
项目总投资 (万元) |
8890.79 |
|||
政府出资 (万元) |
8890.79 |
|||
总体目标 |
为改善学校硬件设施,进一步提升办学条件,满足区实验性示范性学校办学需要,计划在7个月内完成上海市杨思高级中学综合整新工程,总建筑面积18757平方米。确保施工质量达到优质工程标准,投资不超概算。 |
|||
绩效 指标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出 指标 |
数量指标 |
建设用地面积 |
35751.5平方米 |
|
总建筑面积 |
18757平方米 |
|||
质量指标 |
项目合格率 |
100% |
||
时效指标 |
建设工期 |
7个月 |
||
成本指标 |
投资控制 |
按批复概算控制 |
||
效益 指标 |
社会效益 |
满足周边居民子女 |
共设30个班 |
|
生态效益 |
环保措施 |
通过环保验收 |
||
可持续发展 |
项目建设遵循 |
有助于教育事业 |
||
满意度 |
服务对象 |
学生及家长对 |
≥90% |
