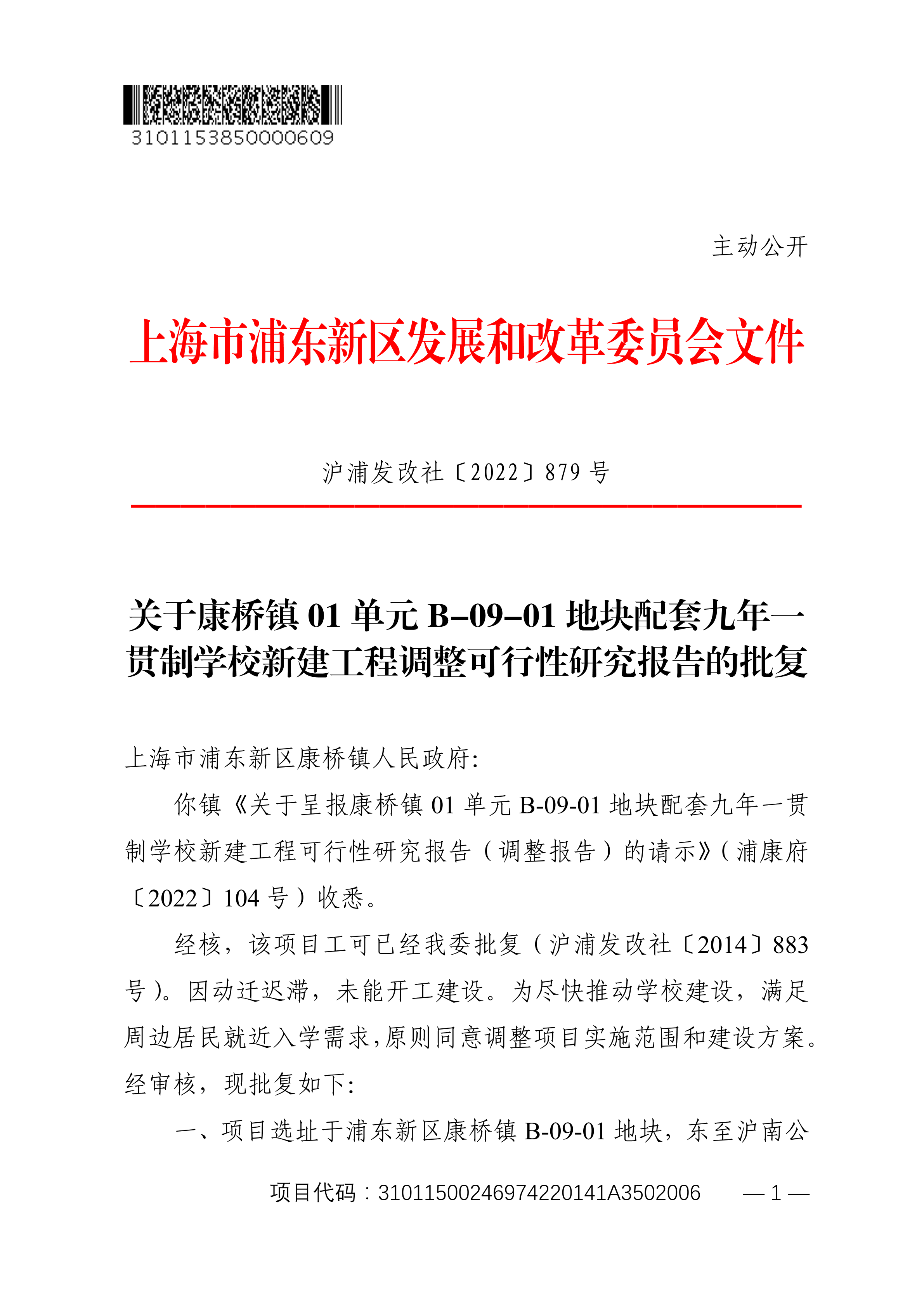

关于康桥镇01单元B-09-01地块配套九年一贯制学校新建工程调整可行性研究报告的批复
索引号 | SY00245679X0202200783 |
文件编号 | 沪浦发改社〔2022〕879号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2022-11-03 |
上海市浦东新区康桥镇人民政府:
你镇《关于呈报康桥镇01单元B-09-01地块配套九年一贯制学校新建工程可行性研究报告(调整报告)的请示》(浦康府〔2022〕104号)收悉。
经核,该项目工可已经我委批复(沪浦发改社〔2014〕883号)。因动迁迟滞,未能开工建设。为尽快推动学校建设,满足周边居民就近入学需求,原则同意调整项目实施范围和建设方案。经审核,现批复如下:
一、 项目选址于浦东新区康桥镇B-09-01地块,东至沪南公路,南至B-09-04、B-09-02地块,西至B-09-04、B-08地块,北至秀沈路,总用地面积42118.5平方米(以实测为准)。其中:西侧用地面积38685.18平方米,地块完整且满足学校用地标准,已完成征收腾地工作,先行启动工程建设;剩余用地面积3433.32平方米,后续将根据腾地进展情况再行研究。
二、本项目建设规模按48班设置,其中:小学部25班、初中部23班。
三、主要建设内容是:新建小学教学楼、中学教学楼、实验艺术楼、体育生活楼和图书馆,以及地下停车库、门卫、室外运动场地、道路、绿化、围墙、总体管线等配套设施。项目总建筑面积37190平方米,其中:地上建筑面积26980平方米、地下建筑面积10210平方米。
四、项目工程费用29343.84万元(不含土地前期费用),其中:建筑安装工程费用24487.37万元、工程建设其他费用2682.85万元、预备费2173.62万元。所需资金由新区城市基础设施配套费按2800元/平方米标准安排10413.20万元,其余18930.64万元由新区财力安排。建成后,资产移交区教育部门。
五、在下阶段工作中,应根据评估意见做好以下工作:
1. 要统筹优化设计方案,切实加强土地集约利用。
2. 要衔接落实好周边区域交通组织工作,减少项目建设对周边居民正常生活的影响。
3.要尽早开工建设,确保建设质量,建成精品工程,早日发挥政府投资效益。
六、本项目建设工期为21个月。
七、原工程可行性研究报告(沪浦发改社〔2014〕883号)作废,以此为准。
八、本批复有效期2年。
接文后,请编制初步设计概算报我委审批,并严格按照《政府投资条例》的规定开展后续各项工作。
特此批复。
附件:
1. 项目投资估算表
2. 政府投资项目绩效目标表
上海市浦东新区发展和改革委员会
2022年11月1日
附件1
项目投资估算表
序号 |
费用名称 |
金额(万元) |
工程费用 |
24487.37 |
|
1 |
中小学教学楼及中央连廊 |
6847.15 |
2 |
图书馆 |
810.55 |
3 |
实验艺术楼 |
2864.67 |
4 |
体育生活楼 |
3548.45 |
5 |
地下工程 |
7591.90 |
6 |
门卫 |
55.30 |
7 |
变配电工程 |
384.00 |
8 |
室外总体工程 |
2230.39 |
9 |
应急避难所 |
154.96 |
二 |
工程建设其他费用 |
2682.85 |
1 |
前期工作费 |
244.87 |
2 |
三通一平 |
244.87 |
3 |
勘察费 |
195.90 |
4 |
设计费 |
626.88 |
5 |
工程监理费 |
590.15 |
6 |
竣工图编制费 |
50.15 |
7 |
施工图预算编制费 |
62.69 |
8 |
建设单位管理费 |
440.77 |
9 |
市政配套费 |
115.00 |
10 |
BIM技术应用费 |
111.57 |
三 |
工程预备费 |
2173.62 |
工程总投资 |
29343.84 |
附件2
政府投资项目绩效目标表
项目名称 |
康桥镇01单元B-09-01地块配套九年一贯制学校新建工程(调整) |
|||
项目总投资(万元) |
29343.84 |
|||
政府出资 (万元) |
29343.84 |
|||
总体目标 |
为完善康桥镇教育公建配套设施,满足居民子女就近入学需求,计划在 21个月内,在康桥镇01单元B-09-01地块建成总建筑面积约37190平方米的配套九年一贯制学校,其中:地上建筑面积为26980平方米,地下建筑面积为10210平方米。确保施工质量达到优质工程标准,投资不超概算。 |
|||
绩效目标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出指标 |
数量指标 |
用地面积 |
38685平方米 |
|
总建筑面积 |
37190平方米 |
|||
质量指标 |
项目合格率 |
100% |
||
时效指标 |
建设工期 |
21个月 |
||
成本指标 |
投资控制 |
按批准概算控制 |
||
效益指标 |
社会效益 指标 |
满足周边居民子女就近入学需求 |
共设48个班 |
|
生态效益 指标 |
环保措施 |
环保验收通过 |
||
可持续影响指标 |
项目建设遵循可持续发展原则 |
有助于教育事业可持续发展 |
||
满意度 指标 |
服务对象 满意度指标 |
入学儿童及家长对教学环境满意度 |
满意度90%以上 |
