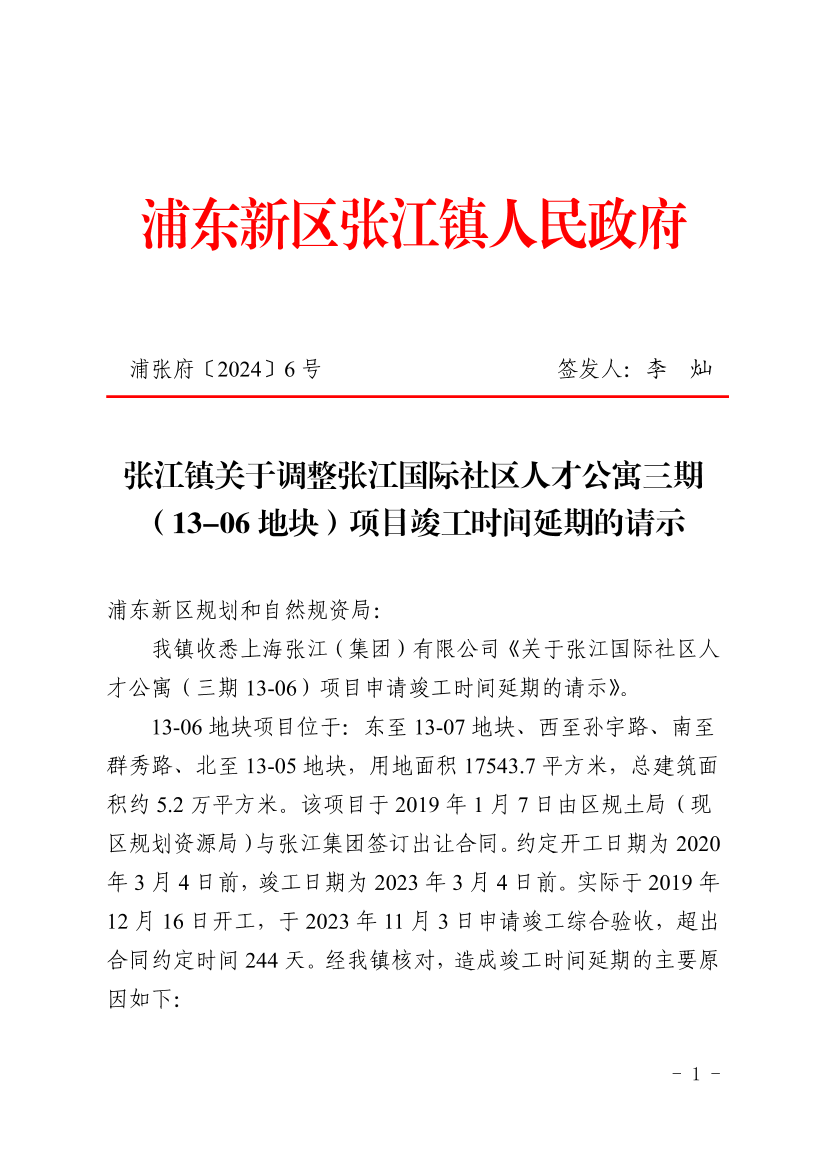

张江镇关于调整张江国际社区人才公寓三期(13-06地块)项目竣工时间延期的请示
索引号 | SY-310115-2024-00517 |
文件编号 | 浦张府〔2024〕6号 |
发布机构 | 张江镇 |
公开类别 | 主动公开 |
发布时间 | 2024-01-26 |
浦东新区规划和自然规资局:
我镇收悉上海张江(集团)有限公司《关于张江国际社区人才公寓(三期13-06)项目申请竣工时间延期的请示》。
13-06地块项目位于:东至13-07地块、西至孙宇路、南至群秀路、北至13-05地块,用地面积17543.7平方米,总建筑面积约5.2万平方米。该项目于2019年1月7日由区规土局(现区规划资源局)与张江集团签订出让合同。约定开工日期为2020年3月4日前,竣工日期为2023年3月4日前。实际于2019年12月16日开工,于2023年11月3日申请竣工综合验收,超出合同约定时间244天。经我镇核对,造成竣工时间延期的主要原因如下:
1、2020年2月7日新型冠状病毒在全国爆发,工地停工,共延期90天。
2、2020年12月23日-2021年5月12日,电力配套政策调整原因,工地停工,共延期140天。
3、2022年3月新型冠状病毒在上海爆发,工地停工,共延期90天。
综上,共导致开工时间延期320天。
根据上述材料,项目延期竣工不可归咎于上海张江(集团)有限公司,非企业自身原因造成,我镇建议贵局就该企业调整项目竣工时间工作给予支持。
特此请示。
附件:关于张江国际社区人才公寓(三期13-06)项目申请竣工时间延期的请示
上海市浦东新区张江镇人民政府
2024年1月23日
