关于实施大团镇老桃园更新改造 及基地建设项目的请示

索引号 SY-310115-2023-05314
文件编号 团府〔2023〕57号
发布机构 大团镇
公开类别 主动公开
发布时间 2023-09-11

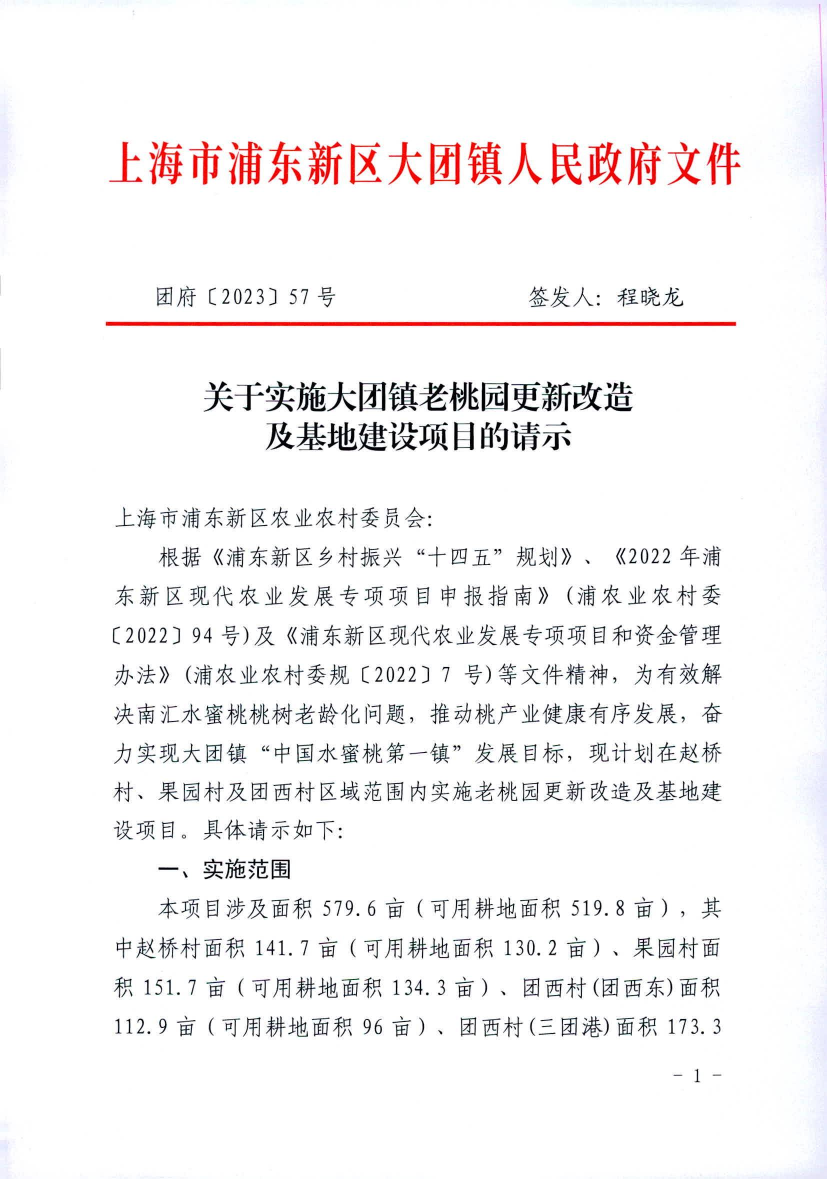

关于实施大团镇老桃园更新改造

及基地建设项目的请示



上海市浦东新区农业农村委员会:

根据《浦东新区乡村振兴“十四五”规划》、《2022年浦东新区现代农业发展专项项目申报指南》(浦农业农村委〔2022〕94号)及《浦东新区现代农业发展专项项目和资金管理办法》(浦农业农村委规〔2022〕7号)等文件精神,为有效解决南汇水蜜桃桃树老龄化问题,推动桃产业健康有序发展,奋力实现大团镇“中国水蜜桃第一镇”发展目标,现计划在赵桥村、果园村及团西村区域范围内实施老桃园更新改造及基地建设项目。具体请示如下:

一、实施范围

本项目涉及面积579.6亩(可用耕地面积519.8亩),其中赵桥村面积141.7亩(可用耕地面积130.2亩)、果园村面积151.7亩(可用耕地面积134.3亩)、团西村(团西东)面积112.9亩(可用耕地面积96亩)、团西村(三团港)面积173.3亩(可用耕地面积159.3亩)。

二、主要建设内容

(一)基地改造内容:土地平整、水泥明沟、围栏、道路扩宽、水泥过道板、管线搬迁、桃苗培育、土壤改良、老桃树清运、青苗补偿等。

(二)基地建设内容:连栋薄膜温室、门头、生产车间、库房、管理房、装卸场、停车场、废弃物处理场、Y型桃栽培设施、水肥一体化设备、自动化控制设备、温室内监控及基地安防设备、保鲜库、机械化设备等。

三、实施周期

项目预计于批复后2年内完成。

四、实施单位

上海大团农业投资发展有限公司。

五、前期工作进展

根据《浦东新区现代农业发展专项项目和资金管理办法》(浦农业农村委规〔2022〕7号)及《关于同意大团镇老桃园更新改造及基地建设项目列入2023年立项计划的批复》(浦农业农村委〔2023〕3号)文件精神,我镇前期工作情况具体如下:

(一)可行性研究报告(含扩初设计)编制:我镇委托第三方专业机构编制可行性研究报告(含扩初设计)。截至2023年8月,该报告已基本编制完成。

(二)深化项目内设施农用地规划方案:本项目实施深化拟调整设施农用地包含生产车间、管理用房、仓库、场地等,总用地面积7375平方米,其中规划建筑面积共计约4666平方米。我镇于2023年5月召开专家评审会并根据专家意见调整相应方案。截至2023年8月,本项目的设施农用地实施深化方案已提交至新区规资局进行审批。

六、投资概算及资金保障

本项目总投资概算为5248.06万元,其中涉及基地改造内容1869.69万元,基地建设内容3128.38万元,二类费用249.99万元。现本项目拟申请区级财政资金4309.546万元,自筹资金938.514万元。

特此请示。



联系人:顾军    联系方式:13061701411







上海市浦东新区大团镇人民政府

2023年8月10日
