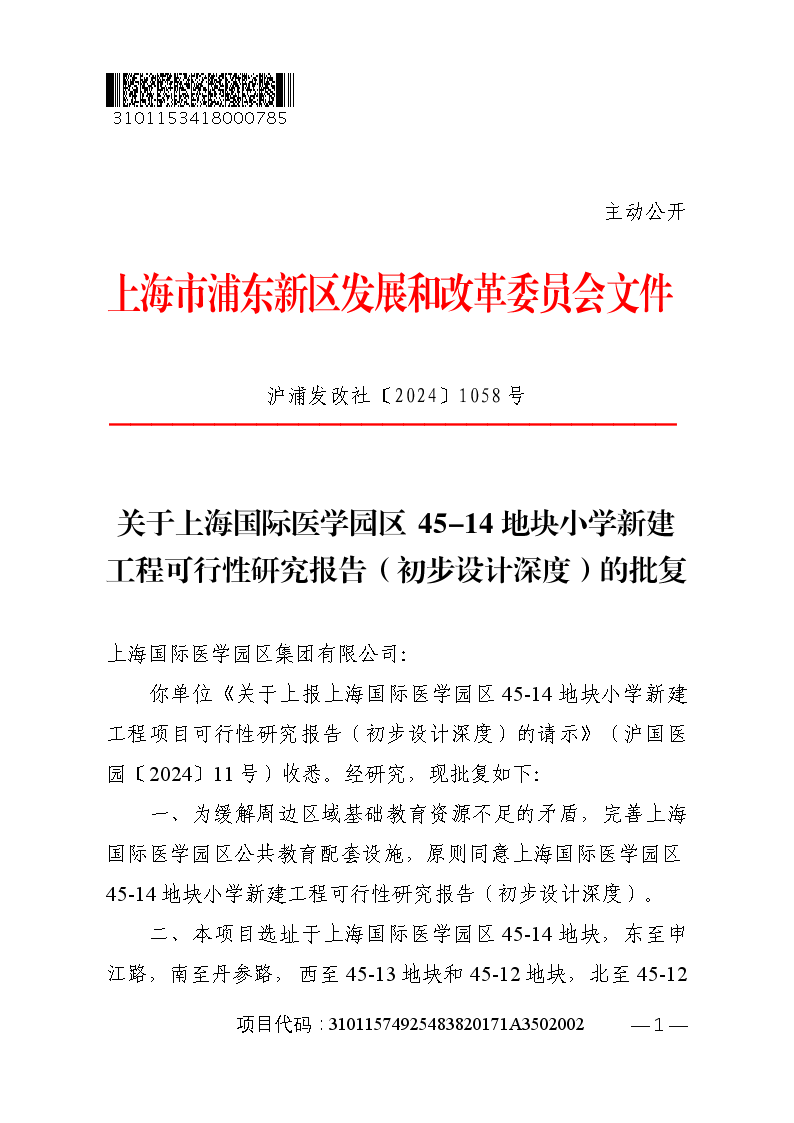

关于上海国际医学园区45-14地块小学新建工程可行性研究报告(初步设计深度)的批复
索引号 | SY-310115-2024-05973 |
文件编号 | 沪浦发改社〔2024〕1058号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2024-11-28 |
上海国际医学园区集团有限公司:
你单位《关于上报上海国际医学园区45-14地块小学新建工程项目可行性研究报告(初步设计深度)的请示》(沪国医园〔2024〕11号)收悉。经研究,现批复如下:
一、为缓解周边区域基础教育资源不足的矛盾,完善上海国际医学园区公共教育配套设施,原则同意上海国际医学园区45-14地块小学新建工程可行性研究报告(初步设计深度)。
二、本项目选址于上海国际医学园区45-14地块,东至申江路,南至丹参路,西至45-13地块和45-12地块,北至45-12地块。规划用地面积为23204.9平方米(以实测为准)。
三、本项目按30班规模设置。主要建设内容为:新建科技艺术楼、教学楼、食堂及风雨操场和门卫房(通过连廊连接),以及地下车库、垃圾房等附属设施。同步实施室外运动场地、道路、绿化、围墙、管线等室外总体设施。新建总建筑面积为25339.71平方米,其中地上建筑面积为20868.53平方米,地下建筑面积为4471.18平方米。
四、总体设计
(一)原则同意总平面布置。
(二)出入口及停车位:在南侧丹参路上设1处车行出入口(兼作消防出入口)和人行入口,在东侧申江路上设1处消防应急出入口。项目设机动车固定停车位65个(地上9个,地下56个),临时停车位22个(地下)。
(三)市政配套:采用2路10kV电源供电,供电总容量为1600kVA;从申江路、丹参路市政给水管网各引入一路DN200给水管,作为生活和消防水源;室内采用污、废合流,室外采用雨、污分流,污水、雨水分别排入丹参路市政污水、雨水管道;燃气从丹参路市政燃气气源点引入。
五、工程设计
(一)建筑
各单体建筑物设计使用年限为50年,科技艺术楼、教学楼建筑高度均为17.10米,食堂及风雨操场建筑高度为20.00米。地上耐火等级为二级,地下耐火等级为一级。屋面和地下室防水等级为一级。
(二)结构
各建筑单体采用钢筋混凝土框架结构,抗震设防烈度为7度,科技艺术楼、教学楼、食堂及风雨操场抗震设防类别为重点设防类,结构安全等级为一级。门卫房、垃圾房抗震设防类别为标准设防类,结构安全等级为二级。科技艺术楼、教学楼、食堂及风雨操场、门卫房采用桩基础,垃圾房采用天然基础。
(三)机电设备工程
给水及消防系统:地下和地上一层采用市政管网直接供水,二层及以上采用变频加压供水。生活和消防水泵房设于地下车库内。厨房热水采用燃气热水器,公共卫生间设局部电热水器。消防系统包括室内外消火栓系统、自动喷水灭火系统等。
强电:在食堂首层设置变配电房,配置2台800kVA变压器。
弱电:主要包括综合布线系统、通信网络系统、广播系统、安防系统等。
暖通:多功能教室、图书馆、小剧场采用多联式变频空调,其他用房采用冷暖型分体式空调(预留安装条件);地下车库、变配电间、水泵房、实验室、卫生间等设机械通风系统,厨房设排油烟系统;科技艺术楼内走道、多功能教室、小剧场、地下车库设机械排烟系统,其他地上建筑采用自然排烟。
(四)人防及应急避难
人防工程结合地下车库设置,防护等级为核6级、常6级的二等人员掩蔽所。项目融合配置区级室内型综合性短期避难场所。
(五)其他
光伏工程在项目中预留50%屋顶面积安装光伏设施,引入建设运营单位实施。
有关管理、配套部门及专家的其他意见,请在下阶段认真研究、吸收。
六、本项目概算总投资28505.26万元,其中工程费用15771.18万元,工程建设其他费用1684.31万元,预备费872.77万元,土地前期费10177.00万元。项目投资由新区城市基础设施配套费按2800元/平方米标准安排7095.12万元,由新区财力安排21410.14万元。建成之后,资产无条件移交给区教育部门。
七、本项目建设工期为24个月。
请严格按照《政府投资条例》规定,抓紧落实开工条件及其他后续各项工作。加强项目监督管理,严格控制项目投资,保障施工质量和安全,确保项目依法合规有序实施。
特此批复。
附件:
1. 投资概算表
2. 政府投资项目绩效目标表
上海市浦东新区发展和改革委员会
2024年11月28日
附件1
投资概算表
序号 |
费用名称 |
金额(万元) |
一 |
工程费用 |
15771.18 |
1 |
桩基工程、基坑围护工程及地下车库 |
4301.64 |
2 |
科技艺术楼、教学楼 |
7227.28 |
3 |
食堂及风雨操场 |
1878.21 |
4 |
门卫房、垃圾房 |
194.07 |
5 |
弱电智能化工程等其他设备工程 |
1032.31 |
6 |
室外工程、场地清障工程、应急避难场所工程 |
1137.67 |
二 |
其他费用 |
1684.31 |
1 |
前期工作费 |
157.71 |
2 |
三通一平及临水临电费 |
157.71 |
3 |
工程设计费 |
416.72 |
4 |
工程建设监理费 |
400.01 |
5 |
工程勘察费 |
126.17 |
6 |
施工图预算编制费 |
41.67 |
7 |
建设单位管理费 |
301.12 |
8 |
市政配套费 |
83.20 |
三 |
预备费 |
872.77 |
四 |
土地前期费 |
10177.00 |
合计 |
28505.26 |
附件2
政府投资项目绩效目标表
项目名称 |
上海国际医学园区45-14地块小学新建工程 |
|||
项目总投资(万元) |
28505.26 |
|||
政府出资(万元) |
28505.26 |
|||
总体目标 |
为合理配置学校教育设施,缓解地区基础教育资源紧张压力,计划在 24 个月内完成上海国际医学园区 45-14 地块 小学新建工程,总建筑面积 25339.71 平方米。确保施工质 量达到优质工程标准,投资不超概算。 |
|||
绩效指标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出指标 |
数量指标 |
办学规模 |
30班 |
|
建设用地面积 |
23204.9平方米 |
|||
新建建筑面积 |
25339.71平方米 |
|||
质量指标 |
项目合格率 |
100% |
||
时效指标 |
建设工期 |
24个月 |
||
成本指标 |
投资控制 |
按批准概算控制 |
||
效益指标 |
社会效益指标 |
满足周边居民子女就近入学要求 |
持续满足 |
|
生态效益 指标 |
环保措施 |
环保验收通过 |
||
可持续影响指标 |
项目建设遵循可持续发展原则 |
有助于教育事业可持续发展 |
||
满意度指标 |
服务对象满意度指标 |
学生、家长满意度 |
满意度90%以上 |
|
教职工满意度 |
满意度90%以上 |
