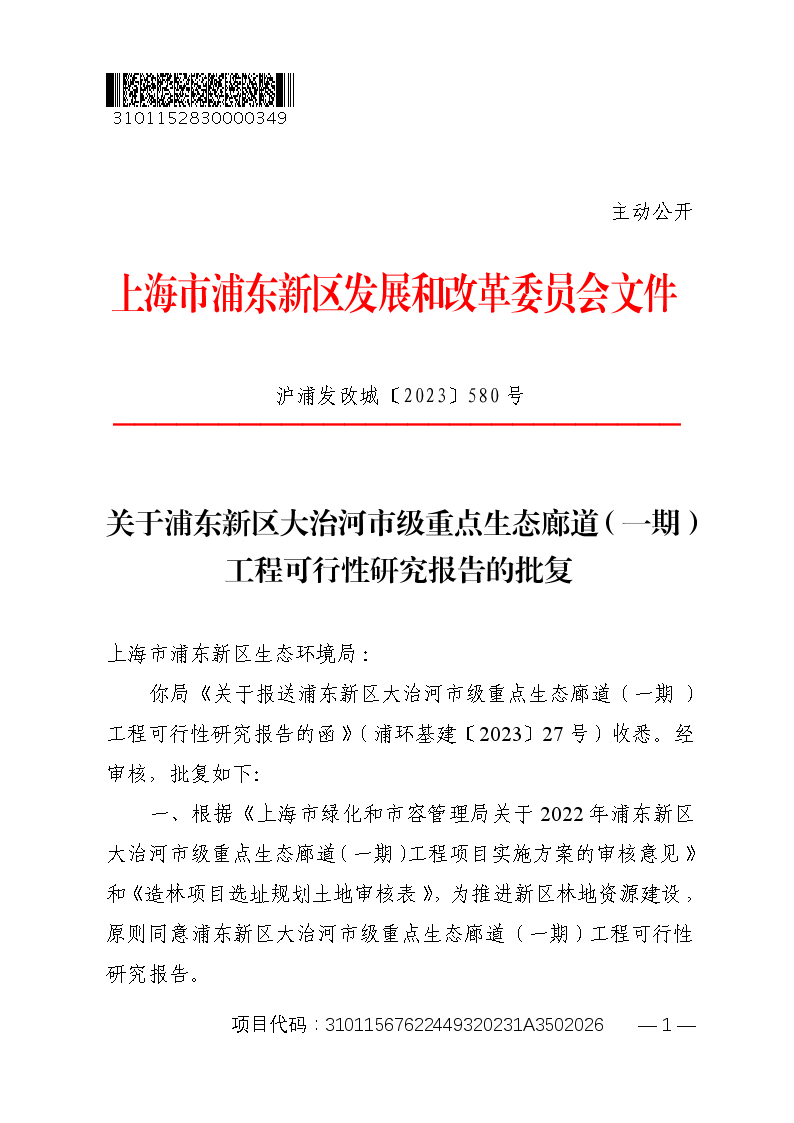

关于浦东新区大治河市级重点生态廊道(一期)工程可行性研究报告的批复
索引号 | SY-310115-2023-03492 |
文件编号 | 沪浦发改城〔2023〕580号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2023-06-26 |
上海市浦东新区生态环境局:
你局《关于报送浦东新区大治河市级重点生态廊道(一期)工程可行性研究报告的函》(浦环基建〔2023〕27号)收悉。经审核,批复如下:
一、根据《上海市绿化和市容管理局关于2022年浦东新区大治河市级重点生态廊道(一期)工程项目实施方案的审核意见》和《造林项目选址规划土地审核表》,为推进新区林地资源建设,原则同意浦东新区大治河市级重点生态廊道(一期)工程可行性研究报告。
二、本工程位于浦东新区大治河两侧,西起航头镇,东至老港镇,实施范围涉及浦东新区航头镇、宣桥镇、大团镇、惠南镇和老港镇等沿线镇域内规划林地,项目实施面积约2691亩(以实测为准)。
三、项目建设内容为浜塘填埋、土方整形、苗木种植、沟渠开挖、养护道路、土壤改良、固定支撑等配套设施。
四、应根据《浦东新区“十四五”造林专项规划》和《造林项目选址规划土地审核表》要求细化实施边界,不可占用道路红线、河道蓝线等开发边界内地块。按国土用途管制要求实施造林,涉及减量化地块和永久基本农田的,应按照市、区级政策及规划部门意见执行。应按照重点生态廊道建设要求及实施方案审核意见,在充分利用现状地形、设施及苗木的基础上,进一步细化林地总体方案。结合周边交通情况,进一步优化养护道路线形,满足林地养护需求,完善区域内涵管及沟渠设计。结合地块现状和树种特性,完善种植措施方案。
五、本项目工程建设总投资30706万元,其中建安费27825万元,工程建设其他费1987万元,预备费894万元。所需资金由新区财力安排50%(约15353万元),其余50%(约15353万元)由你局按规定申请市级生态廊道专项补贴。
六、本项目涉及清障等前期费用由你局申请市级重点生态廊道前期奖补专项资金解决。
七、本项目由你局基建项目和资产管理事务中心负责实施。
八、本项目建设工期为16个月。
九、本批复有效期24个月。
接文后,请按照林地建设相关程序办理后续手续,并根据地块现状情况,结合苗木种植的季节性要求,合理安排施工工期,如期完成林地建设,及早发挥投资效益。
特此批复。
附件:
1. 浦东新区大治河市级重点生态廊道(一期)工程投资估算表
2. 浦东新区大治河市级重点生态廊道(一期)工程绩效目标表
上海市浦东新区发展和改革委员会
2023年6月25日
附件1
浦东新区大治河市级重点生态廊道(一期)工程
投资估算表
序号 |
名称 |
金额(万元) |
一 |
建安费 |
27825 |
1 |
造林工程 |
5228 |
2 |
土建及基础工程 |
2774 |
3 |
土壤改良及填塘工程 |
19823 |
二 |
工程其他费 |
1987 |
1 |
设计前期工作费(可研编制) |
52 |
2 |
设计费 |
539 |
3 |
招标代理费 |
99 |
4 |
工程量清单编制费 |
58 |
5 |
监理费 |
516 |
6 |
建设单位管理费 |
347 |
7 |
场地准备费 |
278 |
8 |
勘察费(填塘区域) |
70 |
9 |
土壤检测费(不含坑塘水面) |
5 |
10 |
二次土壤检测费(不含198地块) |
23 |
三 |
工程预备费 |
894 |
四 |
项目总投资 |
30706 |
附件2
浦东新区大治河市级重点生态廊道(一期)工程
绩效目标表
项目名称 |
浦东新区大治河市级重点生态廊道(一期)工程 |
|||
项目总投资(万元) |
30706万元 |
|||
政府出资(万元) |
30706万元 |
|||
总体目标 |
满足上海市生态城市建设目标的需要;满足构建稳定森林生态系统,满足增强服务区域内市民获得感和感受度的需要。 |
|||
绩效 指标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出指标 |
数量指标 |
工程规模 |
实施造林面积2691 亩 |
|
质量指标 |
造林成活率 |
造林成活率≥95% |
||
苗木合格率 |
苗木合格率=100% |
|||
时效指标 |
建设工期 |
16个月 |
||
成本指标 |
投资控制 |
按批准作业设计概算控制 |
||
效益指标 |
社会效益和可持续影响指标 |
改善城市生态环境和区域人居环境 |
可增加森林资源的总量,兼顾生态、景观和防护功能,增强区域市民获得感。 |
|
满意度指标 |
服务满意度 |
公众满意度 |
90%以上 |
