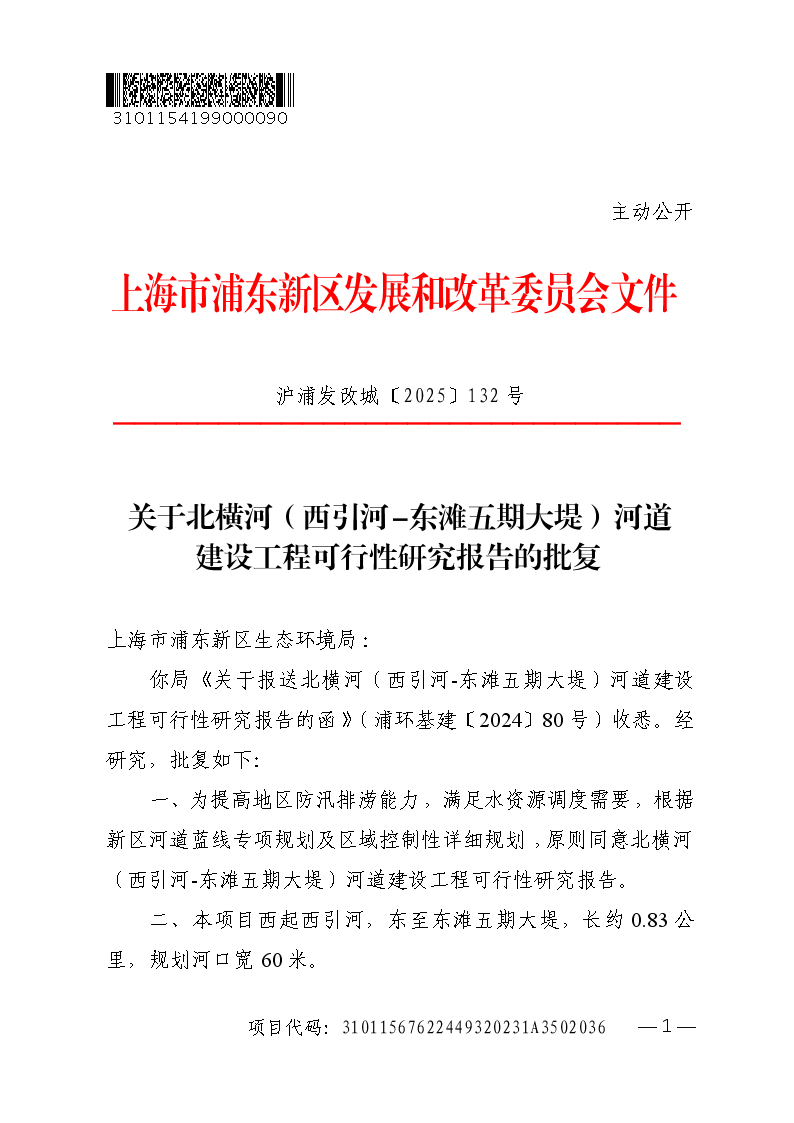

关于北横河(西引河-东滩五期大堤)河道建设工程可行性研究报告的批复

索引号 SY-310115-2025-00849
文件编号 沪浦发改城〔2025〕132号
发布机构 发改委
公开类别 主动公开
发布时间 2025-03-05

上海市浦东新区生态环境局:

你局《关于报送北横河(西引河-东滩五期大堤)河道建设工程可行性研究报告的函》(浦环基建〔2024〕80号)收悉。经研究,批复如下:

一、为提高地区防汛排涝能力,满足水资源调度需要,根据新区河道蓝线专项规划及区域控制性详细规划,原则同意北横河(西引河-东滩五期大堤)河道建设工程可行性研究报告。

二、本项目西起西引河,东至东滩五期大堤,长约0.83公里,规划河口宽60米。

三、主要建设内容是:河道开挖与疏拓工程、护岸工程、桥涵工程及相关附属工程,以及征地绿化搬迁等前期工作。项目建设标准:工程等别Ⅲ等,主体建筑物3级,抗震设防烈度7度。

四、在下阶段工作中,应根据评估意见,结合地区规划、现状地形、生态景观等,优化河道总体设计方案,注重处理好与周边河道、绿地等的衔接,研究优化断面布置及护岸结构型式,进一步论证桥梁建设必要性;做好土方平衡工作,减少土方外运,合理控制投资。

五、根据项目房屋土地权属调查报告,结合现状情况,本项目前期工作是:收回国有土地75.02亩,以及实施绿化搬迁工作。

六、本项目总投资6416万元,其中工程建设费5106万元(建安费4233万元,其他费495万元,工程预备费378万元),前期费1310万元(征地费1194万元,绿化搬迁费12万元,森林植被恢复费30万元,其他及不可预见费74万元)。所需资金由新区财力安排。

七、本项目由你局基建项目和资产管理事务中心负责实施。

八、本项目建设工期6个月。

九、本批复有效期24个月。

接文后,请严格按照《政府投资条例》的规定开展后续各项工作,严格按照本批复的内容及投资估算控制初步设计,加强项目管理,确保项目依法合规有序实施。

特此批复。



附件:

1. 北横河(西引河-东滩五期大堤)河道建设工程投资估算表

2. 北横河(西引河-东滩五期大堤)河道建设工程绩效目标表



上海市浦东新区发展和改革委员会

2025年2月27日



附件1

北横河(西引河-东滩五期大堤)河道

建设工程投资估算表

序号

名称

金额(万元)

工程建设费

5106

1

建安费

4233

1.1

土方工程

1018

1.2

护岸工程

2340

1.3

桥涵工程

484

1.4

临时及附属工程

391

2

其他费

495

2.1

场地准备费

42

2.2

前期工作费

42

2.3

设计费

131

2.4

施工图预算编制费

13

2.5

勘察费

34

2.6

监理费

129

2.7

建设管理费

104

3

工程预备费

378

前期费

1310

1

征地费

1194

2

绿化搬迁费

12

3

森林植被恢复费

30

4

服务及管理费

12

5

不可预见费

62

总投资

6416





附件2

北横河(西引河-东滩五期大堤)河道

建设工程绩效目标表

项目名称

北横河(西引河-东滩五期大堤)河道建设工程

项目总投资

(万元)

6416

政府出资(万元)

6416

总体目标

提高河网排蓄水能力,保障区域防洪除涝安全,改善水生态环境。

绩效指标

一级指标

二级指标

三级指标

指标值

产出指标

数量指标

工程规模

长约0.83公里,河口宽60

质量指标

工程质量

20年一遇治涝标准

时效指标

建设工期

6个月

成本指标

项目总投资

按批准概算控制

效益指标

社会效益和可持续影响指标

改善区域水环境和人居环境

提高区域调蓄水面积,加强河网调蓄、排水能力,减轻沿线区域排涝压力;改善水质,提升周边环境质量。

满意度指标

服务对象满意度指标

满意度

90%以上
