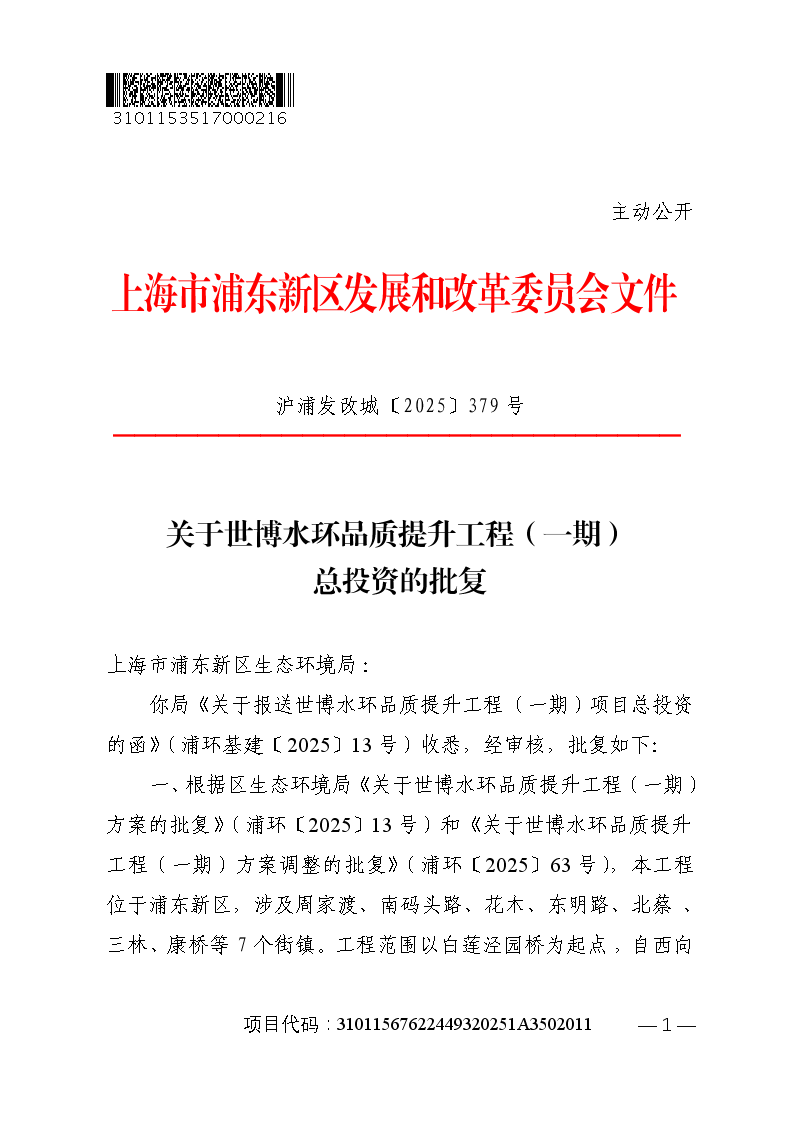

关于世博水环品质提升工程(一期)总投资的批复

索引号 SY-310115-2025-01788
文件编号 沪浦发改城〔2025〕379号
发布机构 发改委
公开类别 主动公开
发布时间 2025-04-30

上海市浦东新区生态环境局:

你局《关于报送世博水环品质提升工程(一期)项目总投资的函》(浦环基建〔2025〕13号)收悉,经审核,批复如下:

一、根据区生态环境局《关于世博水环品质提升工程(一期)方案的批复》(浦环〔2025〕13号)和《关于世博水环品质提升工程(一期)方案调整的批复》(浦环〔2025〕63号),本工程位于浦东新区,涉及周家渡、南码头路、花木、东明路、北蔡、三林、康桥等7个街镇。工程范围以白莲泾园桥为起点,自西向东包含白莲泾段(白莲泾园桥-锦绣路)、大寨河段(陈春路-高青路)、人民江段(三林塘港-锦绣路)、三林塘港段(云台路-人民江、小黄浦-涵林路)、小黄浦段(黄浦江-前滩大道、华夏西路-三林塘港),工程总长度共10.3公里,用地面积约54.5公顷(以实测为准)。

二、主要建设内容包括:景观工程(口袋公园、绿化景观提升、园路及铺装场地等改造)、建(构)筑物工程、水工工程(护岸提升改造、新建水生植物平台和水中桥、新建水中栈道和亲水平台)、桥梁工程(新建及改造人行桥)、电气工程、给排水设计和城市家具小品及其配套工程。

三、本项目工程建设总投资50602万元,其中建安费43053万元,工程建设其他费4389万元,预备费2372万元,前期管线搬迁费788万元。所需资金中约2326万元由你局按规定申请市级口袋公园专项补贴,其余48276万元由新区财力安排。

四、本项目主要材料价格参照2025年3月上海市建设工程造价信息。

五、在下阶段工作中,应按照世博水环一期建设的总体要求及方案审核意见,根据行业审查意见及专家意见,结合水环的定位及文体旅商等活动空间要求,进一步结合现状设施情况,综合考虑项目服务人群、景观提升功能等因素,优化细化项目工程总体方案,统筹考虑布设驿站等建筑设施,人行梯道、桥墩等设计应注重在陆域控制带范围内预留防汛通道宽度,保证防汛通道联系贯通。加强施工过程中的工程质量监管,减少废弃工程,充分发挥投资效益,做好水环建成后的运营与管理。

六、本工程由你局基建项目和资产管理事务中心负责实施。

七、本项目建设工期18个月。

八、本批复有效期24个月。

接文后,请严格按照《政府投资条例》的规定开展后续各项工作,应严格按照批准的总投资进行投资控制,有关工程的建设标准和质量等要求,应按工程建设规范组织实施。

特此批复。



附件:

1. 世博水环品质提升工程(一期)总投资表

2. 世博水环品质提升工程(一期)绩效目标表



上海市浦东新区发展和改革委员会

2025年4月30日



附件1

世博水环品质提升工程(一期)总投资表

序号

名称

金额(万元)

建安费

43053

1

景观工程

19623

2

建构筑物工程

12727

3

桥梁工程

6068

4

附属工程

4635

其他费

4389

1

场地准备费

215

2

前期工作费

431

3

设计费

1020

4

施工图预算编制费

102

5

勘察费

344

6

监理费

922

7

建设管理费

555

8

市政配套费

500

9

地铁监护费

300

工程预备费

2372

前期管线搬迁费

788

总投资

50602



附件2

世博水环品质提升工程(一期)绩效目标表

项目名称

世博水环品质提升工程(一期)

项目总投资(万元)

50602

政府出资(万元)

50602

总体目标

推进滨江公共空间向内城贯通,进一步提升城市生态品质。

绩效

指标

一级指标

二级指标

三级指标

指标值

产出指标

数量指标

工程规模

54.5公顷

质量指标

工程验收

合格率

一次合格率100%

时效指标

建设工期

18个月

成本指标

投资控制

按批准总投资控制

效益指标

经济效益指标

带动周边发展

不直接产生经济效益,但对周边地区发展有积极影响。

社会效益指标

提高城市形象

改善区域生态环境质量,保障人民生活健康,提高生活环境。

满意度指标

服务对象满意度指标

公众满意度

95%以上


网民留言
