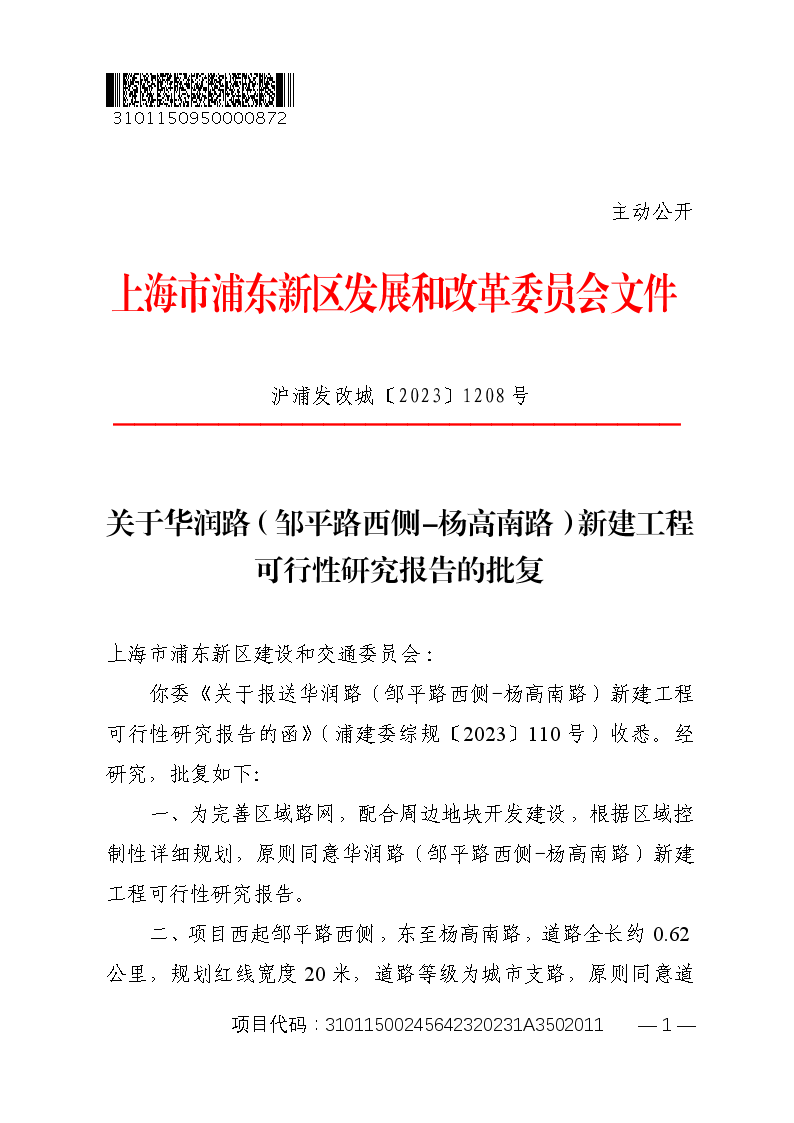

关于华润路(邹平路西侧-杨高南路)新建工程可行性研究报告的批复

索引号 SY-310115-2023-08240
文件编号 沪浦发改城〔2023〕1208号
发布机构 发改委
公开类别 主动公开
发布时间 2023-12-29

上海市浦东新区建设和交通委员会:

你委《关于报送华润路(邹平路西侧-杨高南路)新建工程可行性研究报告的函》(浦建委综规〔2023110号)收悉。经研究,批复如下:

一、为完善区域路网,配合周边地块开发建设,根据区域控制性详细规划,原则同意华润路(邹平路西侧-杨高南路)新建工程可行性研究报告。

二、项目西起邹平路西侧,东至杨高南路,道路全长约0.62公里,规划红线宽度20米,道路等级为城市支路,原则同意道路横断面按22慢布置。下阶段根据交通需求、地块规划、绿化率要求等因素对横断面布置进一步优化。

三、项目主要建设内容:道路工程、排水工程、绿化、照明、合杆、交通设施等附属工程,以及前期补偿工作。道路设计荷载为BZZ-100型标准轴载,设计速度为20km/h,车行道采用沥青混凝土路面结构。

四、在下阶段工作中,应根据评审意见,结合地区规划、路网规划、专项规划,深化道路总体设计并细化横断面、纵断面、路基路面设计、交叉口渠化等措施方案。综合考虑交通情况、周边地块、绿化搬迁和建设工期等因素,妥善处理好与已建道路、拟建道路的衔接,进一步优化道路工程总体方案。完善优化施工期间交通组织方案,避免废弃工程,合理节约工程投资。沿线公交站点设置等应进一步向有关部门征询落实。

五、原则同意排水工程采用雨、污分流的排水体制。在下阶段工作中,应根据评审意见,在区域控详规划及排水专项规划基础上,优化深化排水设计方案,落实雨水、污水流向和出路,并处理好与已建、拟建工程的衔接。

六、根据项目房屋土地权属调查报告,结合现状情况,本项目前期工作主要包括:收回国有土地18.07亩;以及实施绿化搬迁等工作。

七、本项目总投资为3703万元,其中工程费3309万元(建安费2794万元,其他费357万元,预备费158万元);前期费394万元(土地补偿费323万元,绿化搬迁费48万元,其他费4万元,不可预见费19万元),所需资金由新区财力安排。

八、本项目建设工期9个月。

九、本批复有效期24个月。

十、请严格按照本批复要求合理控制工程投资,在报审初步设计时,须同步将概算报我委审批。

接文后,请严格按照《政府投资条例》的规定开展后续各项工作,确保项目依法合规有序实施。

特此批复。





附件:

1. 华润路(邹平路西侧-杨高南路)新建工程投资估算表

2. 华润路(邹平路西侧-杨高南路)新建工程绩效目标表





上海市浦东新区发展和改革委员会

20231222





附件1

华润路(邹平路西侧-杨高南路)新建工程投资估算表

序号

名称

金额(万元)

建安费

2794

1

道路工程

1084

2

排水工程

1225

3

附属工程

485

其他费

357

1

三通一平费

28

2

勘察费

22

3

前期工作费

28

4

设计费

94

5

施工图预算编制费

9

6

监理费

92

7

代建管理费

74

8

交通纠察费

10

预备费

158

前期费

394

1

土地补偿费

323

2

绿化搬迁费

48

3

其他费

4

4

不可预见费

19

建设项目总投资

3703







附件2

华润路(邹平路西侧-杨高南路)新建工程绩效目标表

项目名称

华润路(邹平路西侧-杨高南路)新建工程

项目总投资

(万元)

3703

政府出资

(万元)

3703

总体目标

完善区域路网,改善周边环境,完善市政配套设施。

绩效

指标

一级指标

二级指标

三级指标

指标值

产出指标

数量指标

实施长度

0.62公里

红线宽度

20

质量指标

工程质量

满足道路设计规范要求,一次验收合格率100%

时效指标

完成及时性

合同工期内及时完成

成本指标

投资控制

按批准概算控制

绩效指标

经济效益指标

提高区域道路通行能力

节约油耗

社会效益指标

提高路网使用效率,改善沿线市政市容面貌

有效提高

生态效益指标

规范雨污水排放

减少污染

可持续影响

指标

满足道路使用者及周围居民的要求

持续满足

满意度

指标

服务对象满意度指标

市民满意度

≥90%




网民留言
