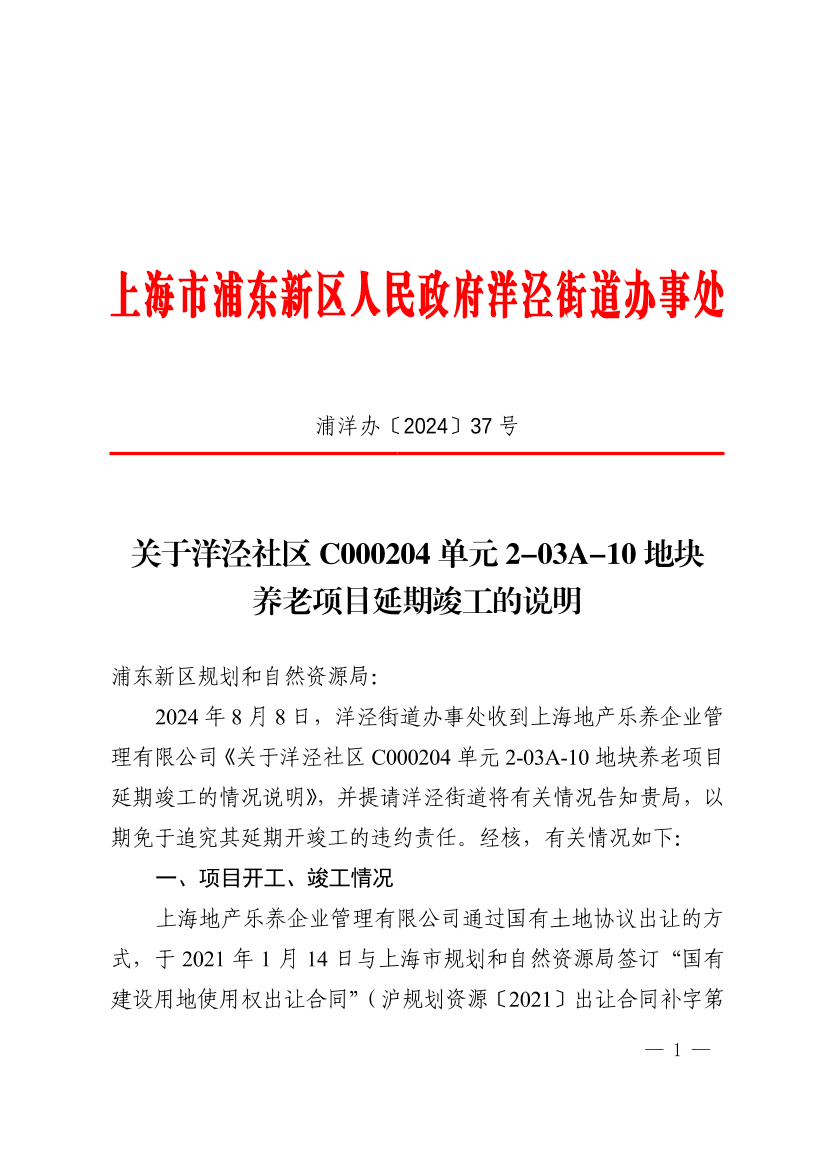

关于洋泾社区C000204单元2-03A-10地块养老项目延期竣工的说明
索引号 | SY-310115-2024-04654 |
文件编号 | 浦洋办〔2024〕37号 |
发布机构 | 洋泾街道 |
公开类别 | 主动公开 |
发布时间 | 2024-09-09 |
浦东新区规划和自然资源局:
2024年8月8日,洋泾街道办事处收到上海地产乐养企业管理有限公司《关于洋泾社区C000204单元2-03A-10地块养老项目延期竣工的情况说明》,并提请洋泾街道将有关情况告知贵局,以期免于追究其延期开竣工的违约责任。经核,有关情况如下:
一、项目开工、竣工情况
上海地产乐养企业管理有限公司通过国有土地协议出让的方式,于2021年1月14日与上海市规划和自然资源局签订“国有建设用地使用权出让合同”(沪规划资源〔2021〕出让合同补字第1号)。
该合同约定项下宗地建设项目在2022年1月3日之前开工,在2024年1月3日之前竣工。项目实际于2021年8月12日开工(取得建设工程规划许可证),符合合同约定,实际竣工时间为2024年6月19日(申报竣工验收时间),超出合同约定168天。
二、项目竣工延期情况
(一)“新冠”疫情影响
因2022年新冠疫情影响,导致各项工作都无法正常开展,该项目的后续手续不能正常进行,疫情影响时间从2022年3月28日至2022年6月1日,影响竣工时间65天。
(二)居民诉求影响
周边益达公寓小区居民存在动迁诉求,因无法满足居民诉求,导致影响项目正常施工。本项目原定2021年8月完成施工临时用电送电,因受居民影响,电力外线无法施工、无法实现施工临时用电送电,导致无法正常施工。经国网上海市电力公司浦东供电公司调整外线路由方案后,于2022年1月10日完成施工临时用电送电。电力公司施工完成时间从2021年8月12日延误至2022年1月10日,影响竣工时间152天。
以上两项共计影响竣工217天。现将该项目相关情况向贵局提供,以供参考。
特此说明。
(此页无正文)
上海市浦东新区人民政府洋泾街道办事处
2024年8月16日
