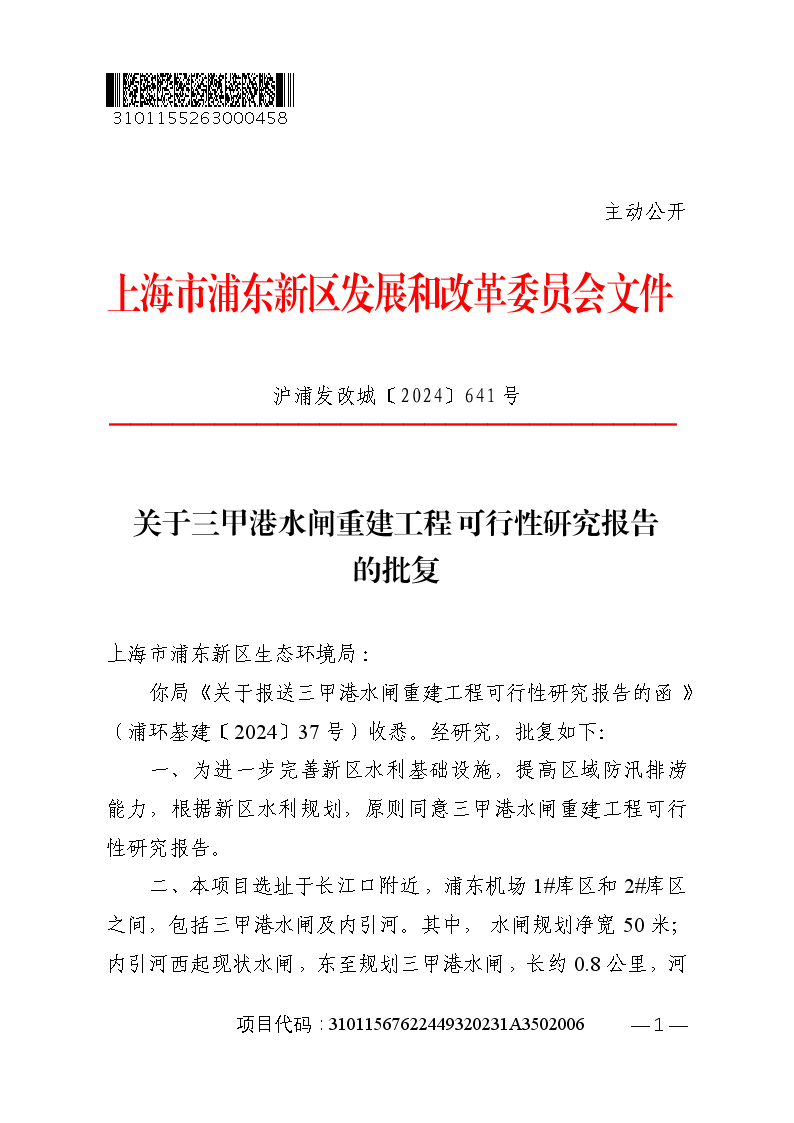

关于三甲港水闸重建工程可行性研究报告的批复
索引号 | SY-310115-2024-03857 |
文件编号 | 沪浦发改城〔2024〕641号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2024-07-22 |
上海市浦东新区生态环境局:
你局《关于报送三甲港水闸重建工程可行性研究报告的函》(浦环基建〔2024〕37号)收悉。经研究,批复如下:
一、为进一步完善新区水利基础设施,提高区域防汛排涝能力,根据新区水利规划,原则同意三甲港水闸重建工程可行性研究报告。
二、本项目选址于长江口附近,浦东机场1#库区和2#库区之间,包括三甲港水闸及内引河。其中,水闸规划净宽50米;内引河西起现状水闸,东至规划三甲港水闸,长约0.8公里,河口宽120米;同步新建堤防约0.8公里。
三、主要建设内容是:节制闸、桥梁及设备安装工程,河道开挖、护岸及堤防工程,以及水文测亭、生产生活辅助管理用房等相关附属工程。项目建设标准:工程等别I等,主体建筑物1级,抗震设防烈度7度。
四、在下阶段工作中,应根据评估意见与相关行业主管部门要求,结合详细勘察成果、物理模型试验成果等,进一步优化细化平面布置、泵闸结构、水力机械、金属结构、电气工程、河道工程和施工组织设计等方案,完善总平面布局,做好与河道等的方案衔接,有效控制投资,降低工程造价,充分发挥投资效益。
五、本项目工程建设总投资77056万元,其中建安费65085万元,其他费6263万元,预备费5708万元,所需资金由新区财力安排。
六、本项目由你局基建项目和资产管理事务中心负责实施。
七、本项目建设工期30个月。
八、本批复有效期24个月。
接文后,请严格按照《政府投资条例》的规定开展后续各项工作,严格按照本批复的内容及投资估算控制初步设计,加强项目管理,确保项目依法合规有序实施。
特此批复。
附件:
1. 三甲港水闸重建工程投资估算表
2. 三甲港水闸重建工程绩效目标表
上海市浦东新区发展和改革委员会
2024年7月17日
附件1
三甲港水闸重建工程投资估算表
序号 |
名称 |
金额(万元) |
一 |
建安费 |
65085 |
1 |
水闸工程 |
41394 |
2 |
河道及堤防工程 |
21264 |
3 |
水文测亭、排水工程 |
1991 |
4 |
其他附属工程 |
436 |
二 |
其他费 |
6263 |
1 |
场地准备费 |
651 |
2 |
前期工作费 |
651 |
3 |
设计费 |
1721 |
4 |
施工图预算编制费 |
172 |
5 |
勘察费 |
521 |
6 |
监理费 |
1281 |
7 |
建设管理费 |
790 |
8 |
模型试验费 |
136 |
9 |
监测费 |
333 |
10 |
多回路供电容量费 |
7 |
三 |
工程预备费 |
5708 |
四 |
工程建设总投资 |
77056 |
附件2
三甲港水闸重建工程绩效目标表
项目名称 |
三甲港水闸重建工程 |
|||
项目总投资 (万元) |
77056 |
|||
政府出资(万元) |
77056 |
|||
总体目标 |
进一步完善新区水利基础设施,解决闸外引排水通道淤积,提高水闸运行效率。 |
|||
绩效 指标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出指标 |
数量指标 |
工程规模 |
规划水闸净宽50米,闸底高程-1.5米 |
|
质量指标 |
工程质量 |
按照浦东新区沿江口门建设要求完成 |
||
时效指标 |
建设工期 |
30个月 |
||
成本指标 |
投资控制 |
按批准概算控制 |
||
效益指标 |
社会效益和可持续影响指标 |
提高区域防汛除涝能力 |
增强区域防洪、除涝和水资源调度能力 |
|
生态效益指标 |
改善城市水环境 |
兼顾改善区域水质和生态环境等综合功能提高 |
||
满意度指标 |
服务对象满意度指标 |
公众满意度 |
90%以上 |
