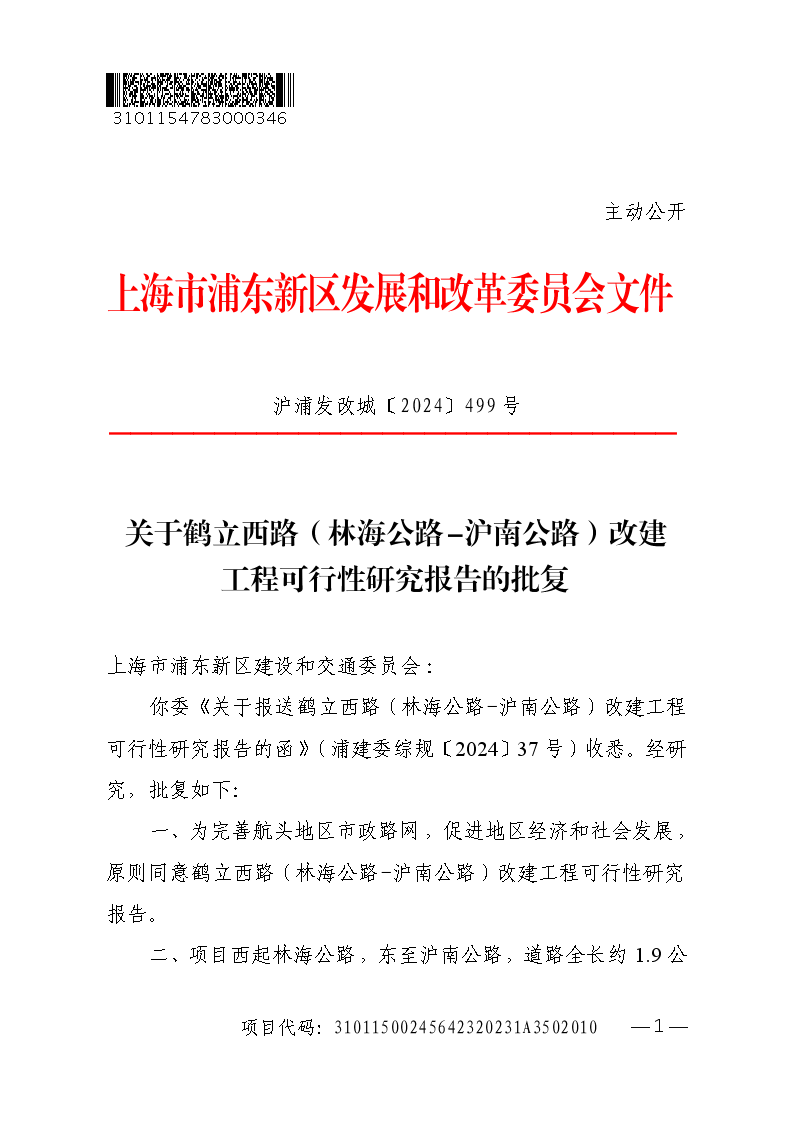

关于鹤立西路(林海公路-沪南公路)改建工程可行性研究报告的批复
索引号 | SY-310115-2024-03013 |
文件编号 | 沪浦发改城〔2024〕499号 |
发布机构 | 发改委 |
公开类别 | 主动公开 |
发布时间 | 2024-06-06 |
上海市浦东新区建设和交通委员会:
你委《关于报送鹤立西路(林海公路-沪南公路)改建工程可行性研究报告的函》(浦建委综规〔2024〕37号)收悉。经研究,批复如下:
一、为完善航头地区市政路网,促进地区经济和社会发展,原则同意鹤立西路(林海公路-沪南公路)改建工程可行性研究报告。
二、项目西起林海公路,东至沪南公路,道路全长约1.9公里,规划红线宽度32米,道路等级为城市次干路,原则同意工可报告提出的道路横断面按照4快2慢三幅式断面布置,局部横断面根据实际用地情况因地制宜建设。
三、项目主要建设内容:道路工程、桥梁工程、雨污水排管工程、绿化、照明、信号灯、交通标志标线等道路附属设施工程,以及前期征收动拆迁工程等。道路设计荷载为BZZ-100型标准轴载,设计速度为40公里/小时,路面采用沥青混凝土路面结构。
四、在下阶段工作中,应根据评审意见,结合路网专项规划,其他专项规划等,深化道路总体设计并细化横断面、纵断面、路基路面设计、交叉口渠化等措施方案。综合考虑交通情况、周边地块、管线搬迁和建设工期等因素,妥善处理好与已建道路、拟建道路与规划道路的衔接,进一步优化道路工程总体方案。完善优化施工期间交通组织方案,避免废弃工程,合理节约工程投资。沿线公交站点设置、交通组织管理等应进一步向有关部门征询落实。
五、关于桥梁工程:原则同意新建1座庙桥港桥,采用刚接空心板梁结构方案。在下阶段工作中,应根据评审意见,综合考虑道路总体设计、河道蓝线、现状情况等因素,进一步深化研究桥梁节点方案,优化跨径布置、桥梁结构等。
六、关于排水工程:原则同意排水工程采用雨、污分流的排水体制。在下阶段工作中,应根据评审意见,在排水专业规划基础上,优化深化排水设计方案,落实雨水、污水流向和出路,并处理好与已建、拟建工程的衔接。
七、关于前期动迁工作:本项目用地范围和工程实施范围一致,根据土地勘测定界报告,总共需要征收土地约88.68亩,其中集体土地56.40亩,国有土地32.28亩;以及搬迁市政管线和绿化等设施。
八、本项目总投资为29012万元,其中工程投资13624万元(建安费11346万元,工程其他费1269万元,预备费1009万元);前期费15388万元(征地及土地补偿费1769万元,居民房屋补偿费5899万元,非居房屋补偿费106万元,市政管线及绿化搬迁费6712万元,其他服务及管理费169万元,不可预见费733万元),所需费用由新区财力安排。
九、本项目建设工期18个月。
十、本批复有效期24个月。
十一、请严格按照本批复要求合理控制工程投资,在报审初步设计时,须同步将概算报我委审批。
接文后,请严格按照《政府投资条例》的规定开展后续各项工作,确保项目依法合规有序实施。
特此批复。
附件:
1. 鹤立西路(林海公路-沪南公路)改建工程投资估算表
2. 鹤立西路(林海公路-沪南公路)改建工程绩效目标表
上海市浦东新区发展和改革委员会
2024年5月31日
附件1
鹤立西路(林海公路-沪南公路)改建工程投资估算表
序号 |
名称 |
金额(万元) |
一 |
建安费 |
11346 |
1 |
道路工程 |
6700 |
2 |
桥梁工程 |
448 |
3 |
排水工程 |
3071 |
4 |
附属工程 |
948 |
5 |
临时工程 |
179 |
二 |
其他费 |
1269 |
1 |
三通一平费 |
113 |
2 |
勘察费 |
91 |
3 |
设计前期费 |
113 |
4 |
设计费 |
326 |
5 |
施工图预算编制费 |
33 |
6 |
监理费 |
295 |
7 |
代建管理费 |
203 |
8 |
交通纠察费 |
15 |
9 |
地铁监护费 |
80 |
三 |
工程预备费 |
1009 |
四 |
前期费 |
15388 |
1 |
征地及土地补偿费 |
1769 |
2 |
居民房屋补偿费 |
5899 |
3 |
非居房屋补偿费 |
106 |
4 |
市政管线及绿化搬迁费 |
6712 |
5 |
其他服务及管理费 |
169 |
6 |
不可预见费 |
733 |
五 |
建设项目总投资 |
29012 |
附件2
鹤立西路(林海公路-沪南公路)改建工程绩效目标表
项目名称 |
鹤立西路(林海公路-沪南公路)改建工程 |
|||
项目总投资(万元) |
29012 |
|||
政府出资 (万元) |
29012 |
|||
总体目标 |
为完善航头地区市政路网,促进地区经济和社会发展 |
|||
绩效指标 |
一级指标 |
二级指标 |
三级指标 |
指标值 |
产出指标 |
数量指标 |
工程规模 |
规划红线宽度32米,道路全长约1.9公里 |
|
质量指标 |
工程质量 |
按照城市次干路要求质量完成 |
||
时效指标 |
建设工期 |
18个月 |
||
成本指标 |
投资控制 |
按照批准概算控制 |
||
效益指标 |
经济效益指标 |
带动周边发展 |
有利于提升道路通行能力,满足区域开发建设 |
|
社会效益指标 |
改善周边居民出行 |
提高路网通行效率,改善市政市容面貌 |
||
生态效益指标 |
完善排水管网 |
规范区域内雨污水管道,完善排水体制,减少污染 |
||
满意度指标 |
服务对象满意度指标 |
公众满意度 |
>90% |
