关于申报2025年泥城镇高标准农田建设项目的请示

索引号 SY-310115-2025-01234
文件编号 泥府〔2025〕2号
发布机构 泥城镇
公开类别 主动公开
发布时间 2025-02-26

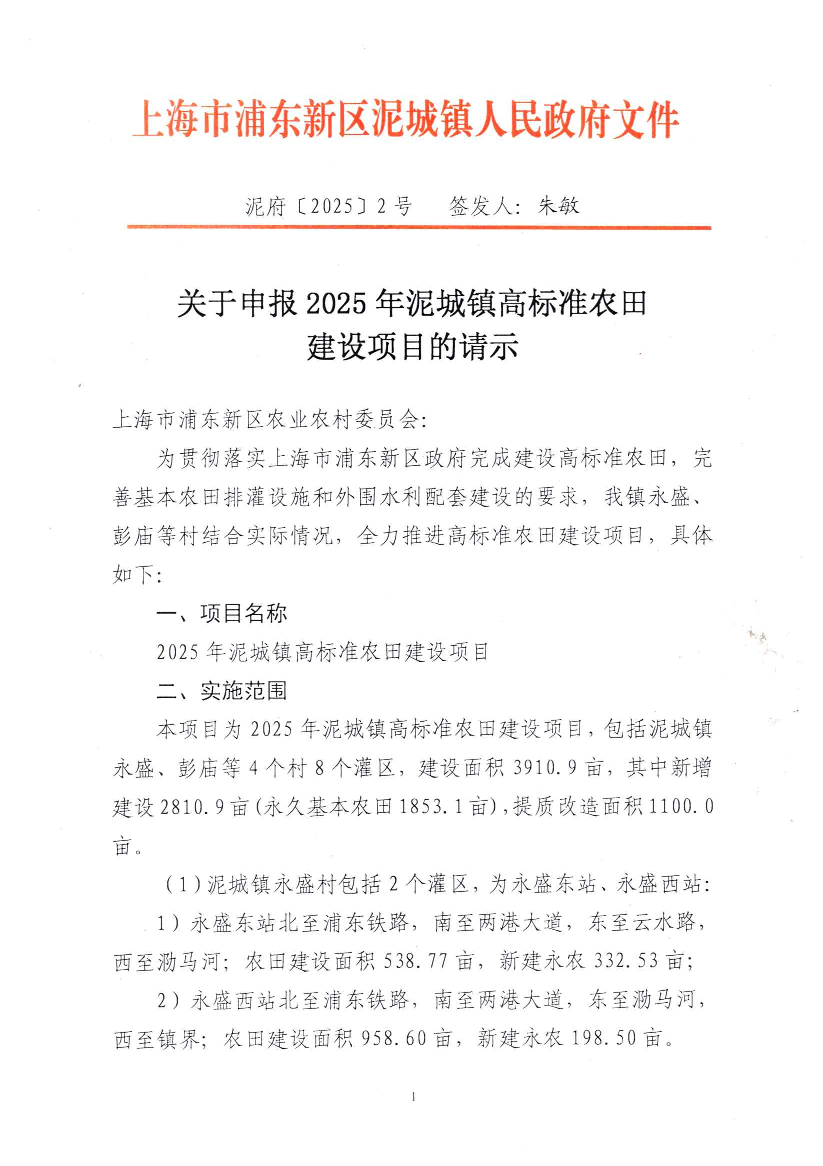

关于申报2025年泥城镇高标准农田

建设项目请示



上海市浦东新区农业农村委员会:

为贯彻落实上海市浦东新区政府完成建设高标准农田,完善基本农田排灌设施和外围水利配套建设的要求,我镇永盛、彭庙等村结合实际情况,全力推进高标准农田建设项目,具体如下:

一、项目名称

2025年泥城镇高标准农田建设项目

二、实施范围

本项目为2025年泥城镇高标准农田建设项目,包括泥城镇永盛、彭庙等4个村8个灌区,建设面积3910.9亩,其中新增建设2810.9亩(永久基本农田1853.1亩),提质改造面积1100.0亩。

1)泥城镇永盛村包括2个灌区,为永盛东站、永盛西站:

1)永盛东站北至浦东铁路,南至两港大道,东至云水路,西至泐马河;农田建设面积538.77亩,新建永农332.53亩;

2)永盛西站北至浦东铁路,南至两港大道,东至泐马河,西至镇界;农田建设面积958.60亩,新建永农198.50亩。

2)泥城镇彭庙村包括2个灌区,为彭庙南站、彭庙北站:

1)彭庙南站北至泥彭河,南至浦东铁路,东至泐马河,西至镇界;农田建设面积463.21亩,新建永农244.38亩;

2)彭庙北站北至彭平公路,南至泥彭河,东至泐马河,西至镇界;农田建设面积330.91亩,新建永农262.35亩。

3)泥城镇中泐村包括3个灌区,为中泐南站、中泐中站、中泐东站:

中泐南站北至南泐四组河,南至彭平公路,东至泐马河,西至镇界;农田建设面积835.81亩,新建永农598.24亩;

中泐中站北至沪芦高速,南至南泐四组河,东至泐马河,西至镇界;农田建设面积197.46亩,新建永农46.60亩;

中泐东站北至沪芦高速,南至三号港,东至村界,西至泐马河;农田建设面积38.33亩,新建永农31.16亩。

4)泥城镇横港村包括1个灌区,为横港东站:

横港东站北至民生北路,南至民生1-9组中心路,东至五尺沟,西至横港河;农田建设面积547.77亩,新建永农139.39亩。

三、项目建设单位

浦东新区泥城人民政府

四、主要建设内容

按照高标准农田建设的相关要求、结合泥城镇当地的具体情况,因地制宜进行系统布置和分项设计,主要包括田块修筑、排水沟建设、灌溉系统布置、田间道路等工程的建设。本项目区建设面积3910.9亩。

五、实施周期

项目拟实施时间:当年11月-次年05月完成施工。

六、资金安排

本项目区财政投资6745.69万元。

特此请示。





上海市浦东新区泥城镇人民政府

                     2025年2月26日
