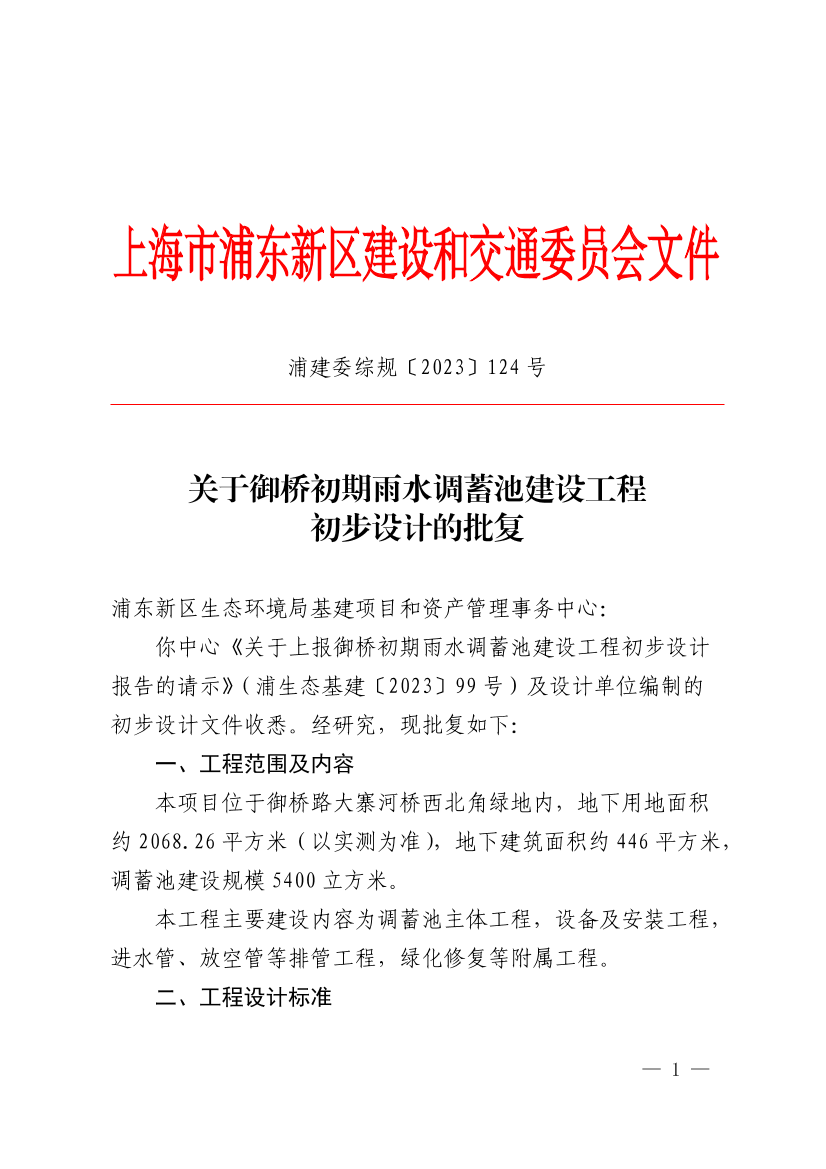

关于御桥初期雨水调蓄池建设工程初步设计的批复

索引号 SY-310115-2023-05802
文件编号 浦建委综规〔2023〕124号
发布机构 建交委(国动办、人防办、住房保障房屋管理局)
公开类别 主动公开
发布时间 2023-09-15

浦东新区生态环境局基建项目和资产管理事务中心:

你中心《关于上报御桥初期雨水调蓄池建设工程初步设计报告的请示》(浦生态基建〔202399号)及设计单位编制的初步设计文件收悉。经研究,现批复如下:

一、工程范围及内容

本项目位于御桥路大寨河桥西北角绿地内,地下用地面积约2068.26平方米(以实测为准),地下建筑面积约446平方米,调蓄池建设规模5400立方米。

本工程主要建设内容为调蓄池主体工程,设备及安装工程,进水管、放空管等排管工程,绿化修复等附属工程。

二、工程设计标准

(一)排水工程

设计暴雨重现期采用P=5年,综合径流系数按不大于0.5控制

分流制地区初期雨水截流标准为5毫米,雨、污水排管及初期雨水截流设计方案应与专业规划进一步核实,确保一致。

(二)结构工程

原则同意新建结构设计使用年限为50年,重要性系数为1.0,抗震设防烈度为7度。

三、工程设计

(一)工艺设计

1.原则同意调蓄池总平面图和立面设计。原则同意选用3台潜水泵2用1备作为调蓄池排空泵,单泵流量根据规范并结合专家意见复核。

2.初雨放空管采用DN300-500出水管接入康安路DN600污水管道经沿线道路收集后汇入华夏西路污水支线,经华夏西路污水泵站提升后纳入罗山路系统连通管,最终排至龙东大道中线污水总管,纳入白龙港污水处理厂。调蓄池按24小时错峰排放,减少对下游污水管道影响。

3.应根据规范并结合专家意见复核进水管口径及流向,复核释压井压力管管径确保工程合理性及安全性

(二)结构设计

1.根据规范并结合专家意见复核地基承载力、沉降、抗浮和桩基承载力计算,优化完善调蓄池坑底加固范围和支撑换撑方案,确保工程经济、合理、安全

2.基坑设计方案应根据专家专项评审意见进一步深化完善。

(三)电气及自控设计

1.根据规范及专家意见优化供电方案

2.优补充完善本工程调蓄池通风设施的供电控制方案

(四)暖通设计

1.根据专家意见,复核并补充通风、噪音等相关设计内容

四、其他

1.应做好对临近轨交11号线路安全的保护工作,按要求办理相关手续,并落实《上海市轨道交通管理条例》的相关要求。

2.应做好对项目周边相关管线设施的保护工作,按要求办理相关手续,确保管线安全。同时,做好与陆家嘴御桥科创园雨水泵站、北蔡镇御桥科创园绿地新建工程等项目的衔接

3.应根据《上海市海绵城市规划建设管理办法》落实海绵城市建设要求,体现海绵城市建设理念。

4.下阶段应进一步深化基坑工程设计方案,并进行施工方案评审论证。

5.其他专业设计应按各专业规范及部门意见予以落实。未尽事宜均应按照国家和本市现行有关标准规范及管理要求,并结合专家意见执行。

6.后续应落实完善本项目相关规划土地手续和相关部门意见,方案涉及环保、消防、卫生、绿化、交警、民防等方面管理要求,应按征询部门意见予以落实,并确保本项目建设安全可控,不影响所在地区防汛安全。

7.接文后按规定及时办理相关手续,并抓紧组织实施

五、工程概算

工程概算同步报新区发改委审批。

特此批复。









上海市浦东新区建设和交通委员会

                             2023913
