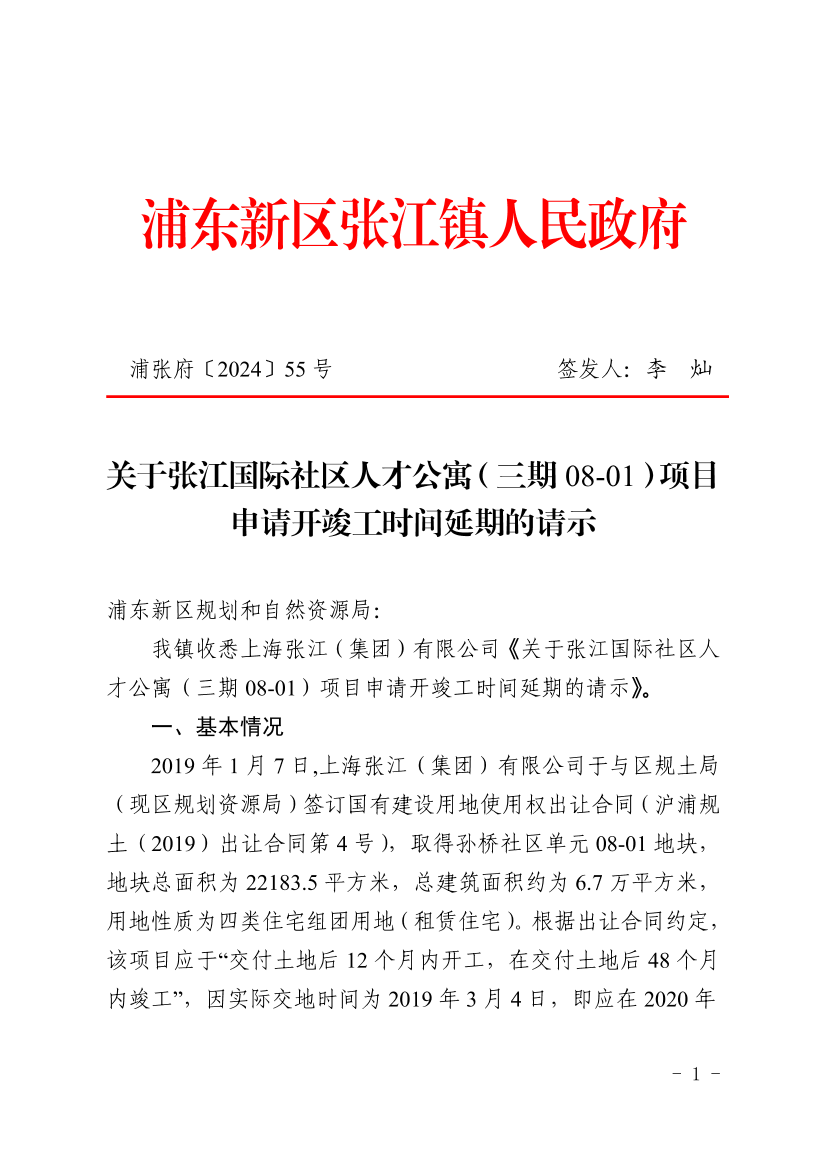

关于张江国际社区人才公寓(三期08-01)项目申请开竣工时间延期的请示

索引号 SY-310115-2024-04737
文件编号 浦张府〔2024〕55号
发布机构 张江镇
公开类别 主动公开
发布时间 2024-09-14

浦东新区规划和自然资源局

镇收悉上海张江(集团)有限公司关于张江国际社区人才公寓(三期08-01)项目申请开竣工时间延期的请示》。

    一、基本情况

201917,上海张江(集团)有限公司于与区规土局(现区规划资源局)签订国有建设用地使用权出让合同(沪浦规土(2019)出让合同第4号),取得孙桥社区单元08-01地块,地块总面积为22183.5平方米,总建筑面积约为6.7万平方米,用地性质为四类住宅组团用地(租赁住宅)。根据出让合同约定,该项目应于交付土地后12个月内开工,在交付土地后48个月内竣工,因实际交地时间为201934日,即应在202034日前开工,并在202334日前竣工。

项目实际开工时间为20201210日(取得建设工程规划许可证),开工时间较出让合同约定晚281天;项目实际竣工时间为2024520日(取得建设综合验收受理),竣工时间较出让合同约定晚443

二、延期原因

开工延误的非企业自身原因为:

1. 1.周边居民影响

本项目于20191024日至116日在上海市浦东新区人民政府网站公示时,由于道口开设及日照影响,科建办陆续收到周边居民投诉,根据收到的居民投诉内容,科建办与我张江集团积极开展与居民的沟通工作,并与20191215日及202012日召开听证会,最终于20201119日由张江镇人民政府出具关于张江国际社区人才公寓(三期08-01地块)项目周边居民信访意见工作情况说明,后续以此才取得建筑工程施工许可证,共计延误340天。(20191215日至20201119日)

竣工延误的非企业自身原因为:

1. 管线搬迁影响

该项目开工后,总包施工单位与浦东燃气公司交底得知,西侧场地红线内有一根横穿场地南北向的燃气管道。因浦东燃气公司因故暂缓相关燃气管道施工业务,从2021618日直至2021917日燃气管线搬迁工程才完成,期间工程桩及围护桩无法继续施工,项目处于停工状态,共计影响工期91天。

2. 疫情影响

20223月因疫情封控,周期90天,共计导致竣工延误90天。

3. 进博会影响

项目在施工期间恰逢2021-2023年三届上海进博会,为确保进博会期间各项活动安全顺利进行,项目被迫停工,导致竣工延误15天。

4. 台风影响

施工期间共遭遇5次台风天气,2021725日台风烟花2021913日台风灿都202294日台风轩岚诺2022914日台风梅花2023726日台风杜苏芮;其中因台风烟花灿都造成的延误与管线搬迁导致的延误重叠,故因台风天气对施工工期造成6天延误。

开工延误的非企业自身原因340天,实际影响开工延误

281天,加上上述原因导致建设周期延误202天,导致竣工延误共计483天。

以上原因共计造成开工、竣工延误分别为340天、483天,大于实际开工、竣工延误281天、443天。因此,开竣工延误非企业自身原因。我镇建议贵局就该企业调整项目开竣工时间工作给予支持。

特此请示。



附件张江集团关于张江国际社区人才公寓(三期08-01

项目申请开竣工时间延期的请示



 上海市浦东新区张江镇人民政府

    202496
