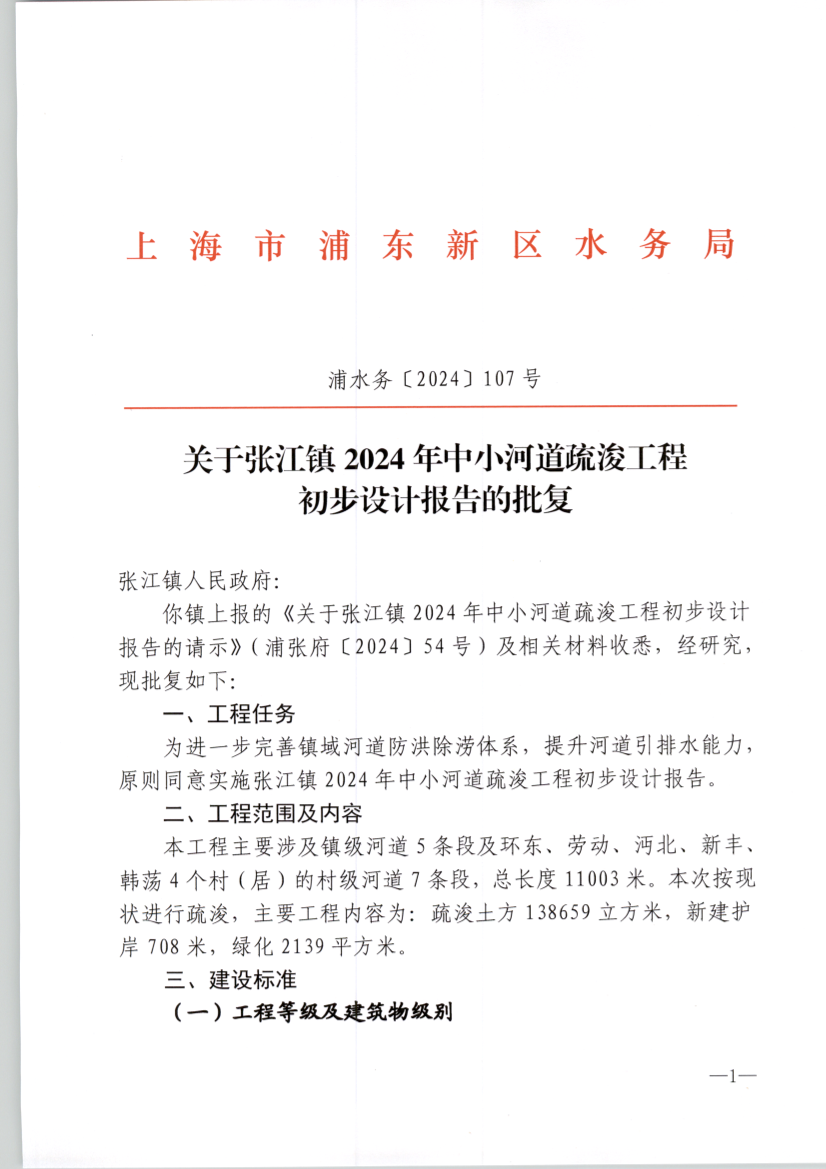

关于张江镇2024年中小河道疏浚工程 初步设计报告的批复
索引号 | SY-310115-2024-04785 |
文件编号 | 浦水务〔2024〕107号 |
发布机构 | 生态环境局(水务局、海洋局、绿化市容局) |
公开类别 | 主动公开 |
发布时间 | 2024-09-11 |
关于张江镇2024年中小河道疏浚工程
初步设计报告的批复
张江镇人民政府:
你镇上报的《关于张江镇2024年中小河道疏浚工程初步设计报告的请示》(浦张府〔2024〕54号)及相关材料收悉,经研究,现批复如下:
一、工程任务
为进一步完善镇域河道防洪除涝体系,提升河道引排水能力,原则同意实施张江镇2024年中小河道疏浚工程初步设计报告。
二、工程范围及内容
本工程主要涉及镇级河道5条段及环东、劳动、沔北、新丰、韩荡4个村(居)的村级河道7条段,总长度11003米。本次按现状进行疏浚,主要工程内容为:疏浚土方138659立方米,新建护岸708米,绿化2139平方米。
三、建设标准
(一)工程等级及建筑物级别
根据《水利水电工程等级划分及洪水标准》(SL25-2017)和《城市防洪工程设计规范》(GB/T50805-2012)的有关规定,本工程等级为Ⅲ等工程,镇级河道主要建筑物为3级水工建筑物,村级河道主要建筑物为4级水工建筑物,施工围堰等临时建筑物为5级水工建筑物。
(二)防洪除涝标准
根据《上海市浦东新区水利规划(2020-2035)》,本工程区域除涝标准采用30年一遇最大24小时面雨量222.5mm,1963年9月设计暴雨雨型及相应同步潮型,24小时排除,不受涝作为规划设计标准。
(三)防洪除涝标准
最高设计水位为3.75m;河道常水位为2.50m~2.80m;考虑暴雨前河道水位需预降,设计预降最低水位为2.00m,防洪高水位为3.75m。
(四)抗震标准
按上海市工程建设规范《建筑抗震设计规程》(DGJ08-9-2013)的有关条文判别:拟建场地范围的抗震设防烈度为7度,设计基本地震加速度为0.10g。本工程的主要建(构)筑物按7度设防。
(五)绿化标准
绿化设计按照《上海市河道绿化建设导则》实施。
(六)底泥消纳处置
底泥处置按照《关于规范中小河道整治疏浚底泥消纳处置的指导意见》、《上海市河道疏浚底泥处置技术指南(试行)》(DB31 SW/Z 018-2021)等文件执行。
四、工程设计
(一)总体设计
同意本工程设计方案,通过河道疏浚、新建护岸等项目建设,进一步提升区域防汛除涝能力。。
(二)施工组织设计
同意本工程提出的施工组织方案。本工程建设应考虑跨汛期施工情况,须拟定汛期的排水措施,制定汛期施工防汛抢险应急预案,并报防汛相关部门备案;土方运输过程中要加强环境保护,不将泥浆带入马路或河道;禁止土方临时堆放在河道两侧保护带范围内,以确保工程安全。
五、工程概算投资
工程总投资为2308.30万元,其中工程费用2136.28万元,其他费用172.02万元。本项目资金由区、镇两级财政共同承担,其中区财政补贴比例85%,镇财政配套比例15%。
请你单位抓紧按照相关操作程序申报项目建设手续,按照计划工程量组织项目的实施。涉及河道管理范围内建设项目施工方案审核、河道临时使用许可等手续,请及时办理行政许可;建成后,请你单位及时落实后续养护管理移交工作,尽早发挥投资效益。
本批复有效期为12个月。
特此批复。
附件:张江镇2024年中小河道疏浚工程资金明细表
浦东新区水务局
2024年9月10日
(此件主动公开)
抄送:区财政局。
上海市浦东新区水务局办公室 2024年9月11日印发
